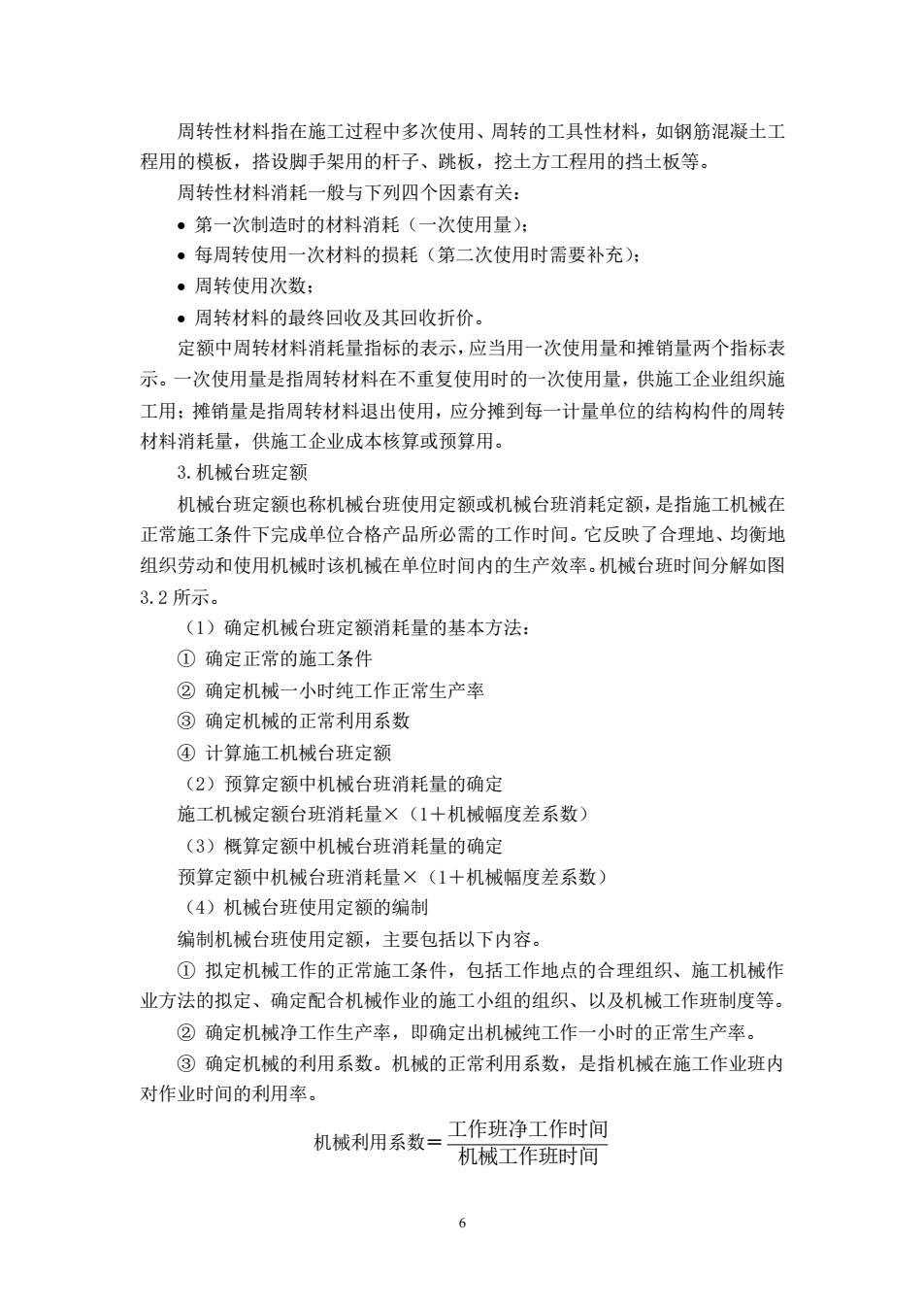

周转性材料指在施工过程中多次使用、周转的工具性材料,如钢筋混凝土工 程用的模板,搭设脚手架用的杆子、跳板,挖土方工程用的挡士土板等。 周转性材料消耗一般与下列四个因素有关: ·第一次制浩时的材料消耗(一次使用量) ·每周转使用一次材料的损耗(第二次使用时需要补充): 。周转使用次数: ·周转材料的最终回收及其回收折价。 定额中周转材料消耗量指标的表示,应当用一次使用量和摊销量两个指标表 示。一次使用量是指周转材料在不重复使用时的一次使用量,供施工企业组织施 工用:摊销量是指周转材料退出使用,应分摊到每一计量单位的结构构件的周转 材料消耗量,供施工企业成本核算或预算用。 3.机械台班定额 机械台班定额也称机械台班使用定额或机械台班消耗定额,是指施工机械在 正常施工条件下完成单位合格产品所必需的工作时间。它反映了合理地、均衡地 组织劳动和使用机械时该机械在单位时间内的生产效率。机械台班时间分解如图 3.2所示。 (1)确定机械台班定额消耗量的基本方法 ①确定正常的施工条件 ②确定机械一小时纯工作正常生产率 ③确定机械的正常利用系数 ④计算施工机械台班定额 (2)预算定额中机械台班消耗量的确定 施工机械定额台班消耗量×(1+机械幅度差系数) (3)概算定额中机械台班消耗量的确定 预算定额中机械台班消耗量×(1十机械幅度差系数) (4)机械台班使用定额的编制 编制机械台班使用定额,主要包括以下内容。 ①拟定机械工作的正常施工条件,包括工作地点的合理组织、施工机械作 业方法的拟定、确定配合机械作业的施工小组的组织、以及机械工作班制度等。 ②确定机械净工作生产率,即确定出机械纯工作一小时的正常生产率。 ③确定机械的利用系数。机械的正常利用系数,是指机械在施工作业班内 对作业时间的利用率。 机械利用系数=工作班净工作时间 机械工作班时间 6
6 周转性材料指在施工过程中多次使用、周转的工具性材料,如钢筋混凝土工 程用的模板,搭设脚手架用的杆子、跳板,挖土方工程用的挡土板等。 周转性材料消耗一般与下列四个因素有关: • 第一次制造时的材料消耗(一次使用量); • 每周转使用一次材料的损耗(第二次使用时需要补充); • 周转使用次数; • 周转材料的最终回收及其回收折价。 定额中周转材料消耗量指标的表示,应当用一次使用量和摊销量两个指标表 示。一次使用量是指周转材料在不重复使用时的一次使用量,供施工企业组织施 工用;摊销量是指周转材料退出使用,应分摊到每一计量单位的结构构件的周转 材料消耗量,供施工企业成本核算或预算用。 3.机械台班定额 机械台班定额也称机械台班使用定额或机械台班消耗定额,是指施工机械在 正常施工条件下完成单位合格产品所必需的工作时间。它反映了合理地、均衡地 组织劳动和使用机械时该机械在单位时间内的生产效率。机械台班时间分解如图 3.2 所示。 (1)确定机械台班定额消耗量的基本方法: ① 确定正常的施工条件 ② 确定机械一小时纯工作正常生产率 ③ 确定机械的正常利用系数 ④ 计算施工机械台班定额 (2)预算定额中机械台班消耗量的确定 施工机械定额台班消耗量×(1+机械幅度差系数) (3)概算定额中机械台班消耗量的确定 预算定额中机械台班消耗量×(1+机械幅度差系数) (4)机械台班使用定额的编制 编制机械台班使用定额,主要包括以下内容。 ① 拟定机械工作的正常施工条件,包括工作地点的合理组织、施工机械作 业方法的拟定、确定配合机械作业的施工小组的组织、以及机械工作班制度等。 ② 确定机械净工作生产率,即确定出机械纯工作一小时的正常生产率。 ③ 确定机械的利用系数。机械的正常利用系数,是指机械在施工作业班内 对作业时间的利用率。 机械利用系数= 工作班净工作时间 机械工作班时间

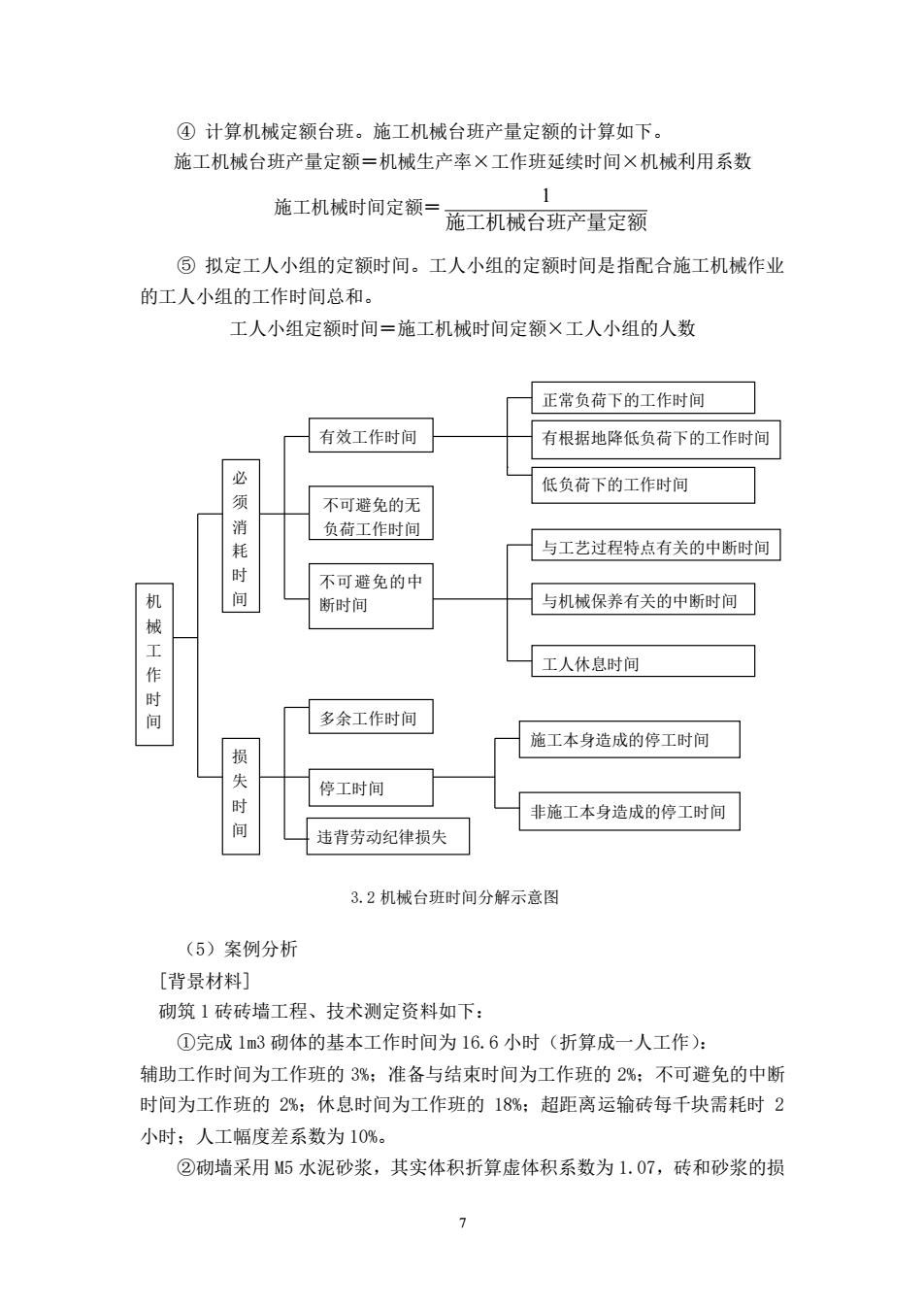

④计算机械定额台班。施工机械台班产量定额的计算如下。 施工机械台班产量定额=机械生产率X工作班延续时间×机械利用系数 施工机械时间定额=随工机械台班产量定额 ⑤拟定工人小组的定额时间。工人小组的定额时间是指配合施工机械作业 的工人小组的工作时间总和 工人小组定额时间=施工机械时间定额X工人小组的人数 正常负荷下的工作时间 有效工作时间 有根据地降低负荷下的工作时间 低负荷下的工作时间 不可避免的无 消耗时间 负荷工作时间 与工艺过程特点有关的中断时间 不可避免的中 断时间 与机械保养有关的中断时间 工作 一工人休息时间 时 ]多余工作时间 施工本身造成的停工时间 失时间 停工时间 非施工本身造成的停工时间 违背劳动纪律损失 3.2机械台班时间分解示意图 (5)案例分析 [背景材料] 砌筑1砖砖墙工程、技术测定资料如下: ①完成1m3砌体的基本工作时间为16.6小时(折算成一人工作): 辅助工作时间为工作班的3%:准备与结束时间为工作班的2%:不可避免的中断 时间为工作班的2%;休息时间为工作班的18%:超距离运输砖每千块需耗时2 小时:人工幅度差系数为10%。 ②砌墙采用M5水泥砂浆,其实体积折算虚体积系数为1.07,砖和砂浆的损 >
7 ④ 计算机械定额台班。施工机械台班产量定额的计算如下。 施工机械台班产量定额=机械生产率×工作班延续时间×机械利用系数 施工机械时间定额= 1 施工机械台班产量定额 ⑤ 拟定工人小组的定额时间。工人小组的定额时间是指配合施工机械作业 的工人小组的工作时间总和。 工人小组定额时间=施工机械时间定额×工人小组的人数 (5)案例分析 [背景材料] 砌筑 1 砖砖墙工程、技术测定资料如下: ①完成 1m3 砌体的基本工作时间为 16.6 小时(折算成一人工作): 辅助工作时间为工作班的 3%;准备与结束时间为工作班的 2%;不可避免的中断 时间为工作班的 2%;休息时间为工作班的 18%;超距离运输砖每千块需耗时 2 小时;人工幅度差系数为 10%。 ②砌墙采用 M5 水泥砂浆,其实体积折算虚体积系数为 1.07,砖和砂浆的损 机 械 工 作 时 间 必 须 消 耗 时 间 损 失 时 间 有效工作时间 不可避免的无 负荷工作时间 不可避免的中 断时间 多余工作时间 停工时间 违背劳动纪律损失 正常负荷下的工作时间 有根据地降低负荷下的工作时间 低负荷下的工作时间 与工艺过程特点有关的中断时间 与机械保养有关的中断时间 工人休息时间 施工本身造成的停工时间 非施工本身造成的停工时间 3.2 机械台班时间分解示意图
