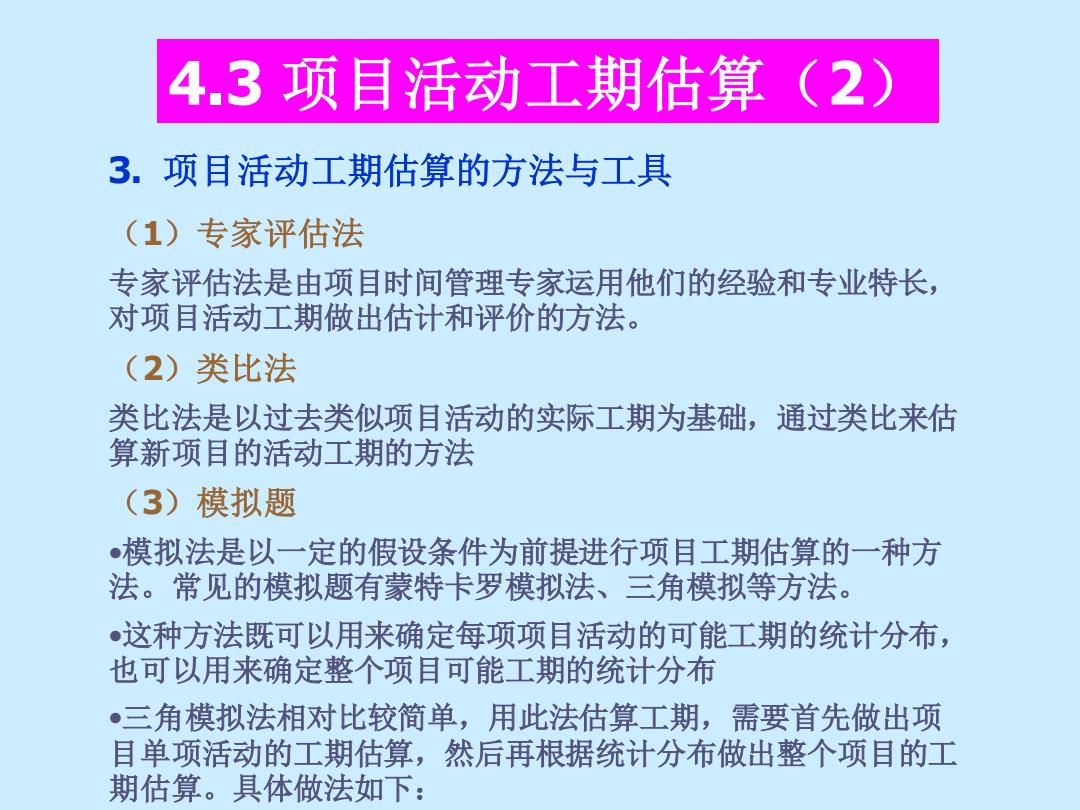

4.3项目活动工期估算(2) 3.项目活动工期估算的方法与工具 (1)专家评估法 专家评估法是由项目时间管理专家运用他们的经验和专业特长, 对项目活动工期做出估计和评价的方法。 (2)类比法 类比法是以过去类似项目活动的实际工期为基础,通过类比来估 算新项目的活动工期的方法 (3)模拟题 •模拟法是以一定的假设条件为前提进行项目工期估算的一种方 法。常见的模拟题有蒙特卡罗模拟法、三角模拟等方法。 这种方法既可以用来确定每项项目活动的可能工期的统计分布, 也可以用来确定整个项目可能工期的统计分布 •三角模拟法相对比较简单,用此法估算工期,需要首先做出项 目单项活动的工期估算,然后再根据统计分布做出整个项目的工 期估算。具体做法如下:
4.3 项目活动工期估算(2) 3. 项目活动工期估算的方法与工具 (1)专家评估法 专家评估法是由项目时间管理专家运用他们的经验和专业特长, 对项目活动工期做出估计和评价的方法。 (2)类比法 类比法是以过去类似项目活动的实际工期为基础,通过类比来估 算新项目的活动工期的方法 (3)模拟题 •模拟法是以一定的假设条件为前提进行项目工期估算的一种方 法。常见的模拟题有蒙特卡罗模拟法、三角模拟等方法。 •这种方法既可以用来确定每项项目活动的可能工期的统计分布, 也可以用来确定整个项目可能工期的统计分布 •三角模拟法相对比较简单,用此法估算工期,需要首先做出项 目单项活动的工期估算,然后再根据统计分布做出整个项目的工 期估算。具体做法如下:

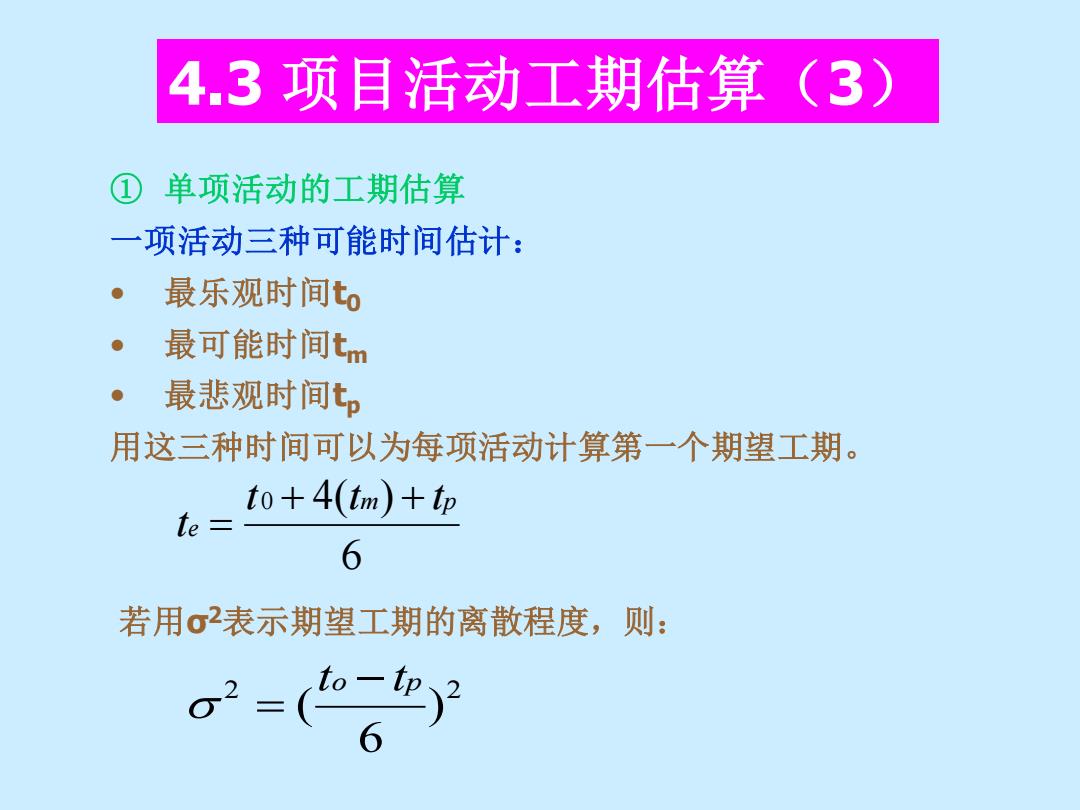

4.3项目活动工期估算(3) 单项活动的工期估算 一项活动三种可能时间估计: ● 最乐观时间to 最可能时间tm 最悲观时间t, 用这三种时间可以为每项活动计算第一个期望工期。 to+4(tm)+tp te 6 若用σ2表示期望工期的离散程度,则:
4.3 项目活动工期估算(3) ① 单项活动的工期估算 一项活动三种可能时间估计: • 最乐观时间t0 • 最可能时间tm • 最悲观时间tp 用这三种时间可以为每项活动计算第一个期望工期。 2 2 ) 6 ( to −tp = 若用σ2表示期望工期的离散程度,则: 6 0 4( m) p e t t t t + + =
