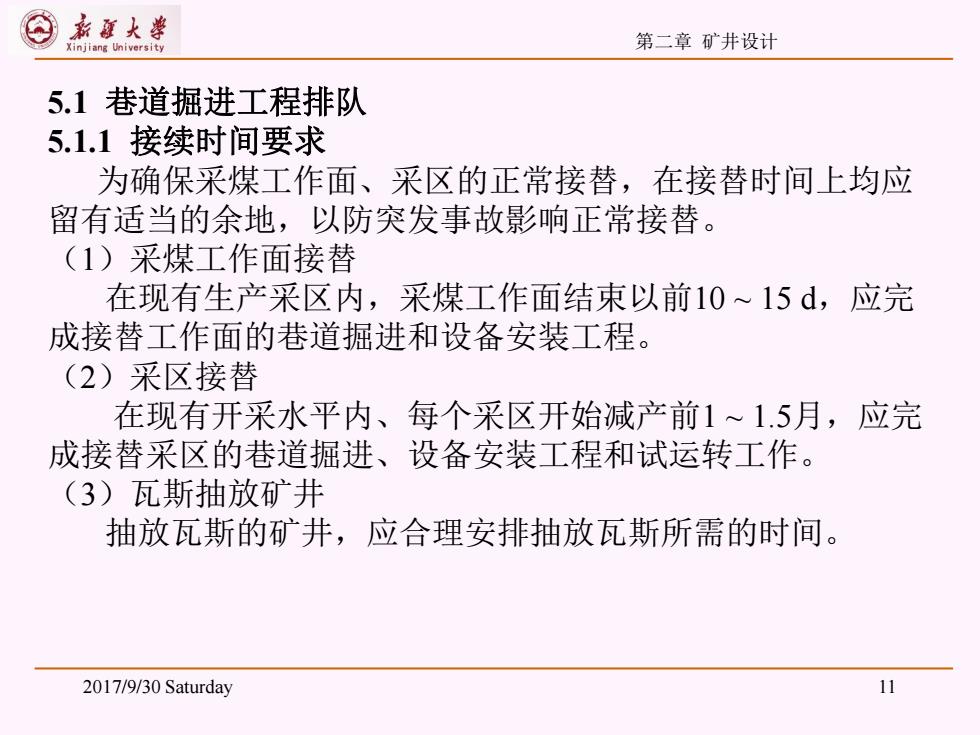

新尊大单 Xinjiang University 第二章矿井设计 5.1巷道掘进工程排队 5.1.1接续时间要求 为确保采煤工作面、采区的正常接替,在接替时间上均应 留有适当的余地,以防突发事故影响正常接替。 (1)采煤工作面接替 在现有生产采区内,采煤工作面结束以前10~15d,应完 成接替工作面的巷道掘进和设备安装工程。 (2)采区接替 在现有开采水平内、每个采区开始减产前1~1.5月,应完 成接替采区的巷道掘进、设备安装工程和试运转工作。 (3)瓦斯抽放矿井 抽放瓦斯的矿井,应合理安排抽放瓦斯所需的时间。 2017/9/30 Saturday 11
2017/9/30 Saturday 11 5.1 巷道掘进工程排队 5.1.1 接续时间要求 为确保采煤工作面、采区的正常接替,在接替时间上均应 留有适当的余地,以防突发事故影响正常接替。 (1)采煤工作面接替 在现有生产采区内,采煤工作面结束以前10 ~ 15 d,应完 成接替工作面的巷道掘进和设备安装工程。 (2)采区接替 在现有开采水平内、每个采区开始减产前1 ~ 1.5月,应完 成接替采区的巷道掘进、设备安装工程和试运转工作。 (3)瓦斯抽放矿井 抽放瓦斯的矿井,应合理安排抽放瓦斯所需的时间。 第二章 矿井设计

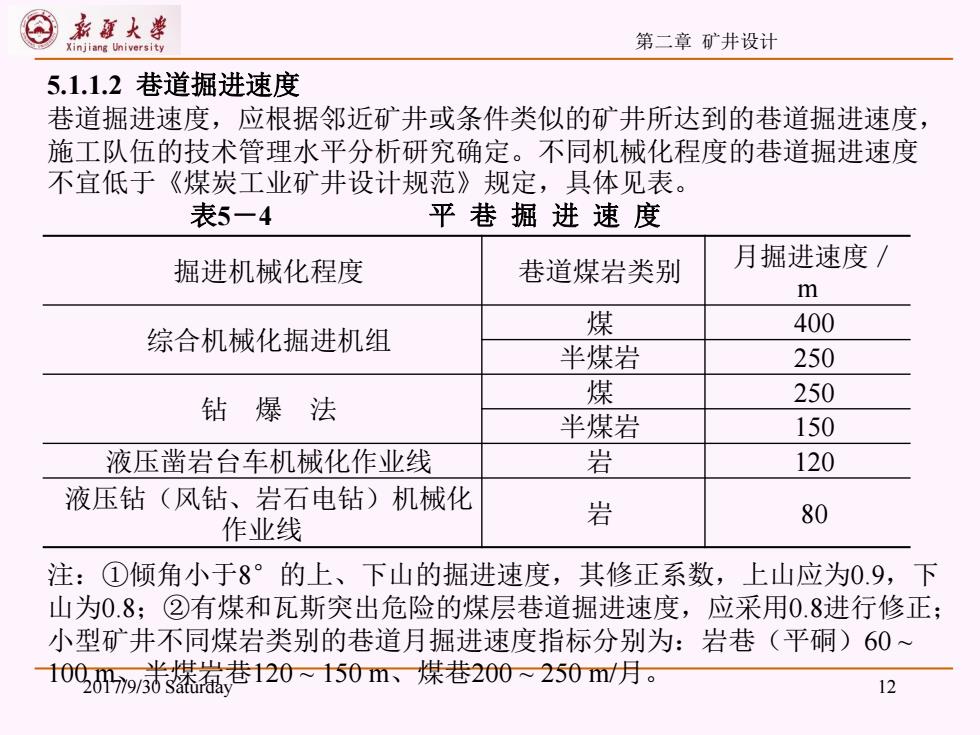

新原大拳 Xinjiang University 第二章矿井设计 5.1.1.2巷道掘进速度 巷道掘进速度,应根据邻近矿井或条件类似的矿井所达到的巷道掘进速度, 施工队伍的技术管理水平分析研究确定。不同机械化程度的巷道掘进速度 不宜低于《煤炭工业矿井设计规范》规定,具体见表。 表5-4 平巷掘进速度 掘进机械化程度 巷道煤岩类别 月掘进速度/ m 综合机械化掘进机组 煤 400 半煤岩 250 钻爆法 煤 250 半煤岩 150 液压凿岩台车机械化作业线 岩 120 液压钻(风钻、岩石电钻)机械化 作业线 岩 80 注:①倾角小于8°的上、下山的掘进速度,其修正系数,上山应为0.9,下 山为0.8;②有煤和瓦斯突出危险的煤层巷道掘进速度,应采用0.8进行修正: 小型矿井不同煤岩类别的巷道月掘进速度指标分别为:岩巷(平硐)60~ 1009米w盖巷120~150m、煤巷200-250m㎡月。 12
2017/9/30 Saturday 12 5.1.1.2 巷道掘进速度 巷道掘进速度,应根据邻近矿井或条件类似的矿井所达到的巷道掘进速度, 施工队伍的技术管理水平分析研究确定。不同机械化程度的巷道掘进速度 不宜低于《煤炭工业矿井设计规范》规定,具体见表。 表5-4 平 巷 掘 进 速 度 注:①倾角小于8°的上、下山的掘进速度,其修正系数,上山应为0.9,下 山为0.8;②有煤和瓦斯突出危险的煤层巷道掘进速度,应采用0.8进行修正; 小型矿井不同煤岩类别的巷道月掘进速度指标分别为:岩巷(平硐)60 ~ 100 m、半煤岩巷120 ~ 150 m、煤巷200 ~ 250 m/月。 第二章 矿井设计 掘进机械化程度 巷道煤岩类别 月掘进速度/ m 综合机械化掘进机组 煤 400 半煤岩 250 钻 爆 法 煤 250 半煤岩 150 液压凿岩台车机械化作业线 岩 120 液压钻(风钻、岩石电钻)机械化 作业线 岩 80

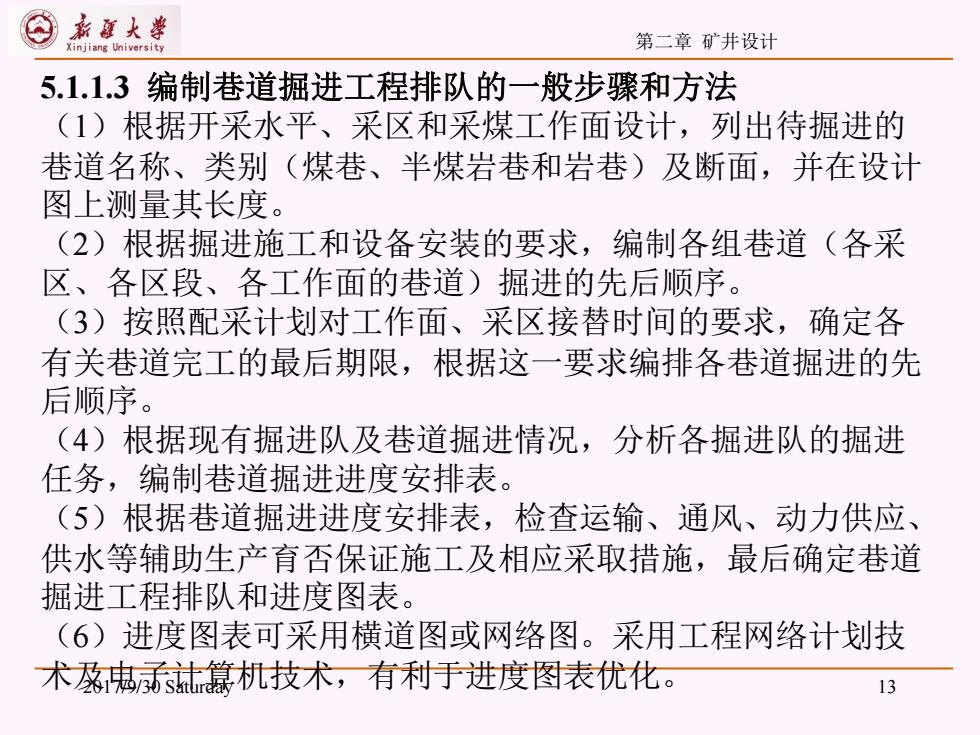

新尊大学 Xinjiang University 第二章矿井设计 5.1.1.3编制巷道掘进工程排队的一般步骤和方法 (1)根据开采水平、采区和采煤工作面设计,列出待掘进的 巷道名称、类别(煤巷、半煤岩巷和岩巷)及断面,并在设计 图上测量其长度。 (2)根据掘进施工和设备安装的要求,编制各组巷道(各采 区、各区段、各工作面的巷道)掘进的先后顺序。 (3)按照配采计划对工作面、采区接替时间的要求,确定各 有关巷道完工的最后期限,根据这一要求编排各巷道掘进的先 后顺序。 (4)根据现有掘进队及巷道掘进情况,分析各掘进队的掘进 任务,编制巷道掘进进度安排表。 (5)根据巷道掘进进度安排表,检查运输、通风、动力供应、 供水等辅助生产育否保证施工及相应采取措施,最后确定巷道 掘进工程排队和进度图表。 (6)进度图表可采用横道图或网络图。采用工程网络计划技 术算机技术,有利于进度图表优化。 13
2017/9/30 Saturday 13 5.1.1.3 编制巷道掘进工程排队的一般步骤和方法 (1)根据开采水平、采区和采煤工作面设计,列出待掘进的 巷道名称、类别(煤巷、半煤岩巷和岩巷)及断面,并在设计 图上测量其长度。 (2)根据掘进施工和设备安装的要求,编制各组巷道(各采 区、各区段、各工作面的巷道)掘进的先后顺序。 (3)按照配采计划对工作面、采区接替时间的要求,确定各 有关巷道完工的最后期限,根据这一要求编排各巷道掘进的先 后顺序。 (4)根据现有掘进队及巷道掘进情况,分析各掘进队的掘进 任务,编制巷道掘进进度安排表。 (5)根据巷道掘进进度安排表,检查运输、通风、动力供应、 供水等辅助生产育否保证施工及相应采取措施,最后确定巷道 掘进工程排队和进度图表。 (6)进度图表可采用横道图或网络图。采用工程网络计划技 术及电子计算机技术,有利于进度图表优化。 第二章 矿井设计

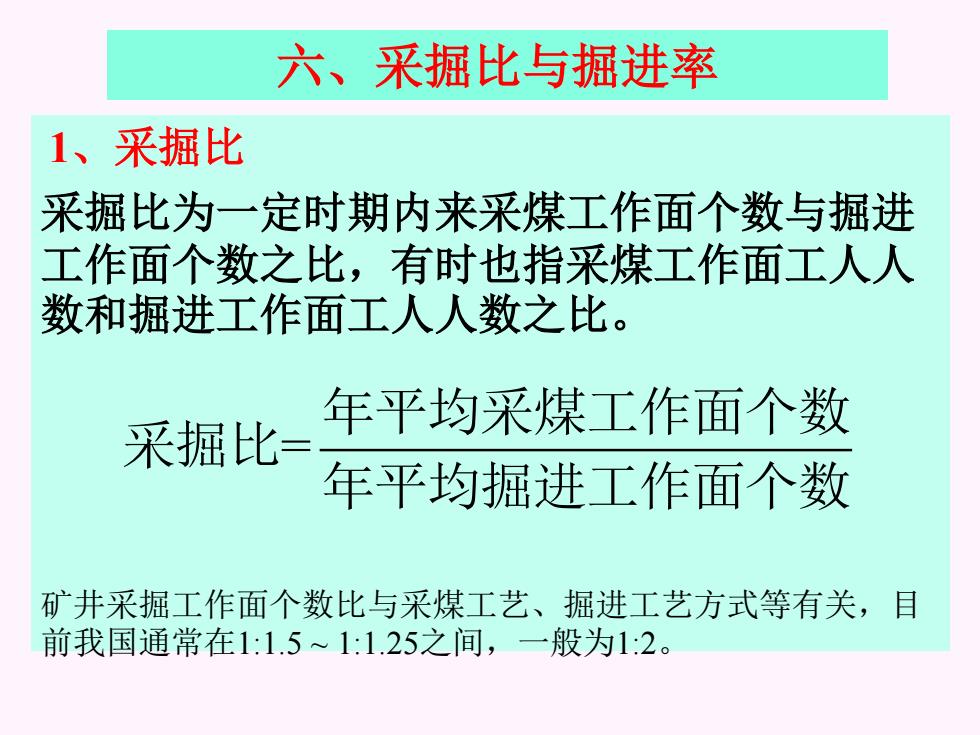

六、采掘比与掘进率 1、采掘比 采掘比为一定时期内来采煤工作面个数与掘进 工作面个数之比,有时也指采煤工作面工人人 数和掘进工作面工人人数之比。 年平均采煤工作面个数 采掘比 年平均掘进工作面个数 矿井采掘工作面个数比与采煤工艺、掘进工艺方式等有关,目 前我国通常在1:1.5~1:1.25之间,一般为1:2
1、采掘比 采掘比为一定时期内来采煤工作面个数与掘进 工作面个数之比,有时也指采煤工作面工人人 数和掘进工作面工人人数之比。 矿井采掘工作面个数比与采煤工艺、掘进工艺方式等有关,目 前我国通常在1:1.5 ~ 1:1.25之间,一般为1:2。 六、采掘比与掘进率 = 年平均采煤工作面个数 采掘比 年平均掘进工作面个数

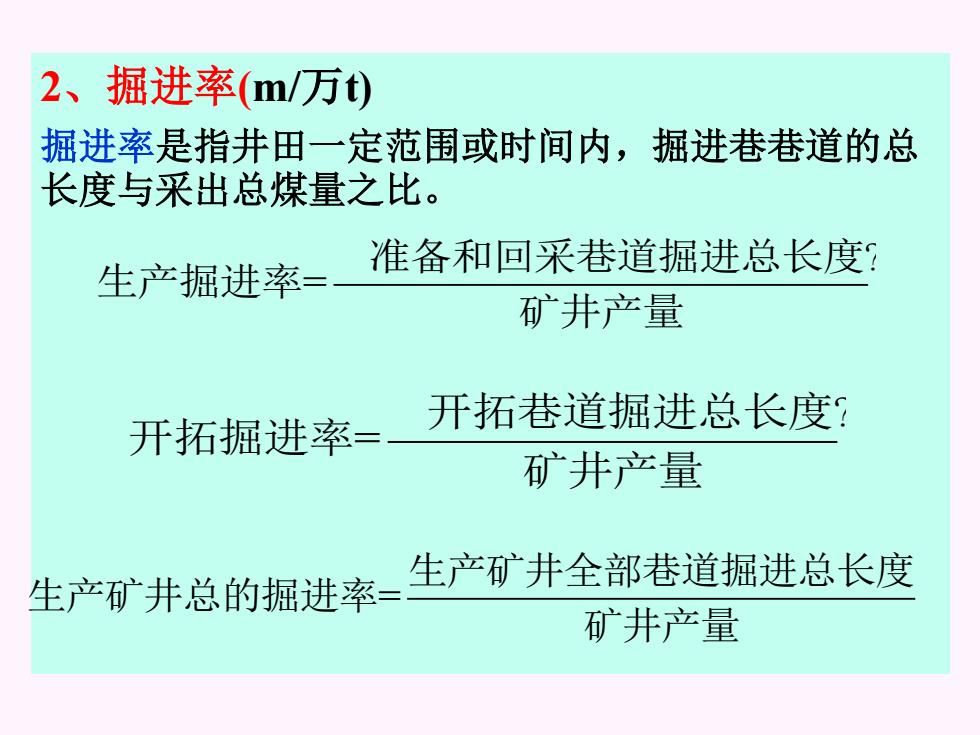

2、掘进率(m/万t) 掘进率是指井田一定范围或时间内,掘进巷巷道的总 长度与采出总煤量之比。 、 准备和回采巷道掘进总长度 生产掘进率 矿井产量 开拓掘进率= 开拓巷道掘进总长度? 矿井产量 生产矿井总的掘进室=生产刊井全部巷道掘进总长度 矿井产量
2、掘进率(m/万t) 掘进率是指井田一定范围或时间内,掘进巷巷道的总 长度与采出总煤量之比。 ? = 准备和回采巷道掘进总长度 生产掘进率 矿井产量 ? = 开拓巷道掘进总长度 开拓掘进率 矿井产量 = 生产矿井全部巷道掘进总长度 生产矿井总的掘进率 矿井产量
