·构造要求: 立杆间距:大横杆步距和小横杆间距可按表3.1选用, 最下一层步距可放大到1.8m,便于底层施工人员的 通行和运输。 剪刀撑:设置在脚手架两端的双跨内和中间每隔30m 净距的双跨内,仅在架子外侧与地面呈45°布置。 连墙杆:每3步5跨设置一根,其作用不仅防止架子 外倾,同时增加立杆的纵向刚度,如图3.3所示。 11
11 ▪ 构造要求: ❖ 立杆间距:大横杆步距和小横杆间距可按表3.1选用, 最下一层步距可放大到1.8m,便于底层施工人员的 通行和运输。 ❖ 剪刀撑:设置在脚手架两端的双跨内和中间每隔30m 净距的双跨内,仅在架子外侧与地面呈45°布置。 ❖ 连墙杆:每3步5跨设置一根,其作用不仅防止架子 外倾,同时增加立杆的纵向刚度,如图3.3所示
表3.1扣件式钢管脚手架构造尺寸和施工要求 构造 里立杆离墙 立杆间距(m) 操作层小横 大横杆 小横杆挑向 用途 形式 面的距离(m) 横向 纵司 杆间距(m) 步距(m墙面的悬(m) 单排 1.2~1.5 2 0.67 1.2~1.4 砌筑 双排 0.5 1.5 2 1 1.2~1.4 0.45 单排 1.21.5 22 1.1 1.6-1.8 装饰 双排 0.5 1.5 2.2 1.1 1.61.8 0.45
12 表3.1 扣件式钢管脚手架构造尺寸和施工要求 用途 构造 形式 里立杆离墙 面的距离(m) 立杆间距(m) 操作层小横 杆间距(m) 大横杆 步距(m) 小横杆挑向 横向 纵向 墙面的悬(m) 砌筑 单排 双排 0.5 1.2~1.5 1.5 2 2 0.67 1 1.2~1.4 1.2~1.4 0.45 装饰 单排 双排 0.5 1.2~1.5 1.5 2.2 2.2 1.1 1.1 1.6~1.8 1.6~1.8 0.45

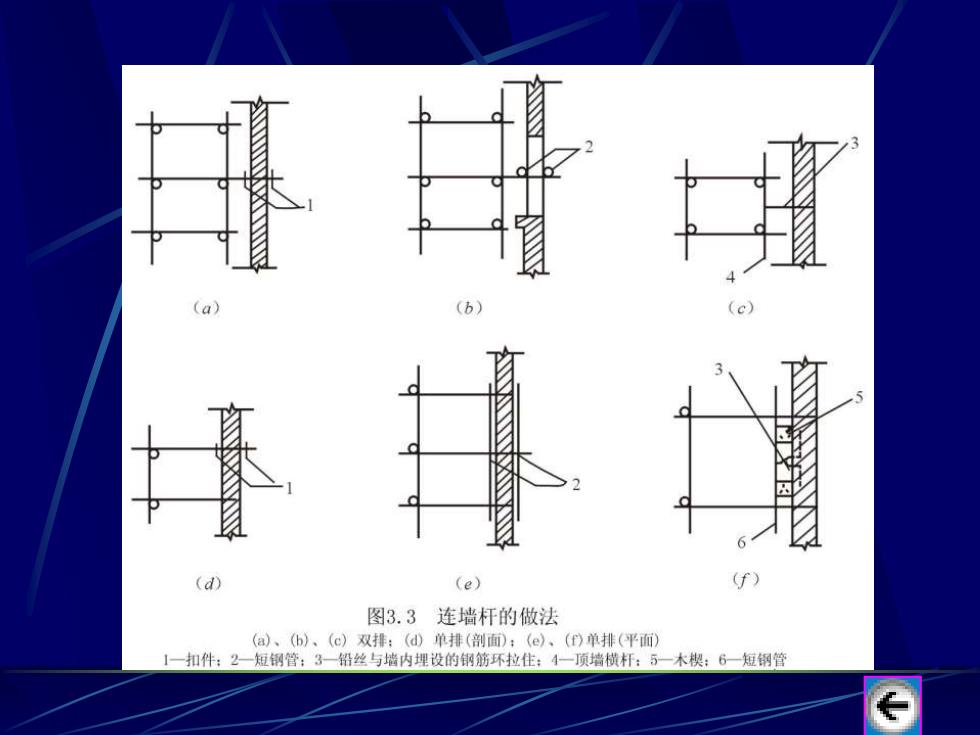

a (d) (e) (f) 图3.3连墙杆的做法 (a)、(b)、(c)双排:(d)单排(剖面):(e)、()单排(平面) 1一扣件:2一短钢管;3一铅丝与墙内埋设的钢筋环拉住:4一项墙横杆:万一木楔:6一短钢管
13
(2 钢管扣件脚手架的搭设和拆除 脚手架搭设范围内的地基要夯实找平,做好排水 处理。立杆底座须在底下垫以木板或垫块。杆件搭设 时应注意立杆垂直,竖立第一节立柱时, 每6跨应暂设 一根抛撑(垂直于大横杆 一端支承在地面上),直至 固定件架设好后方可根据情况拆除。剪刀撑搭设时将 一根斜杆扣在小横杆的伸出部分,同时随着墙体的砌 筑,设置连墙杆与墙锚拉,扣件要拧紧
14 (2) 钢管扣件脚手架的搭设和拆除 脚手架搭设范围内的地基要夯实找平,做好排水 处理。立杆底座须在底下垫以木板或垫块。杆件搭设 时应注意立杆垂直,竖立第一节立柱时,每6跨应暂设 一根抛撑(垂直于大横杆,一端支承在地面上),直至 固定件架设好后方可根据情况拆除。剪刀撑搭设时将 一根斜杆扣在小横杆的伸出部分,同时随着墙体的砌 筑,设置连墙杆与墙锚拉,扣件要拧紧
脚手架的拆除按由上而下逐层向下的顺序进 行,严禁上下同时作业。严禁将整层或数层固定 件拆除后再拆脚手架。严禁抛扔,卸下的材料应 集中。严禁行人进入施江现场,要统一指挥,上 下呼应,保证安全。 15
15 脚手架的拆除按由上而下逐层向下的顺序进 行,严禁上下同时作业。严禁将整层或数层固定 件拆除后再拆脚手架。严禁抛扔,卸下的材料应 集中。严禁行人进入施工现场,要统一指挥,上 下呼应,保证安全
