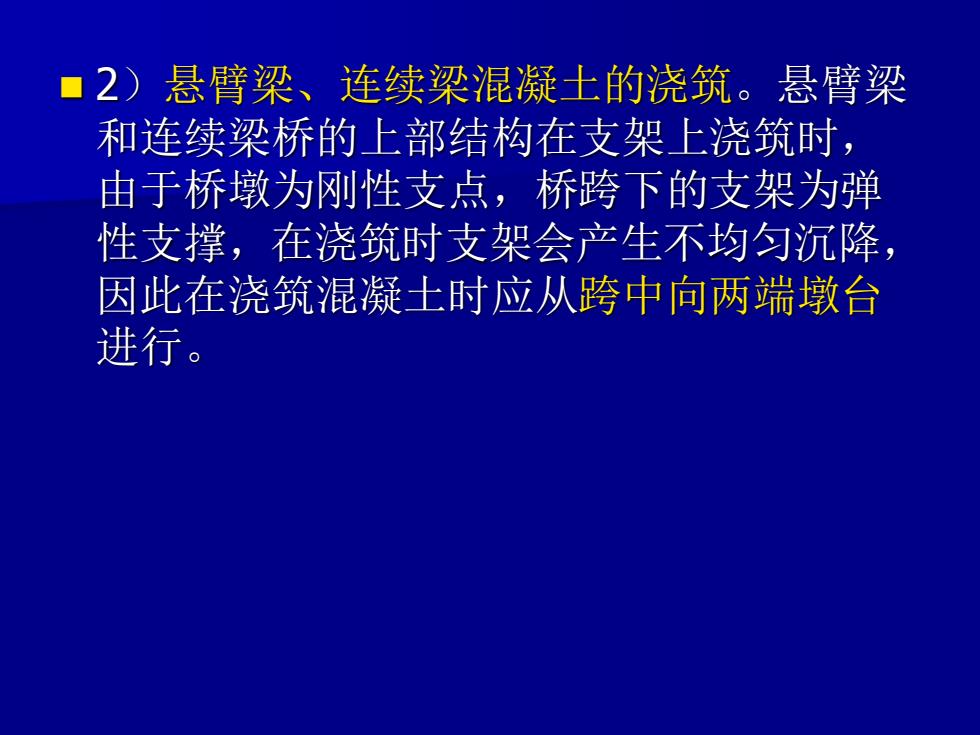

·2)悬臂梁、连续梁混凝土的浇筑。悬臂梁 和连续梁桥的上部结构在支架上浇筑时, 由于桥墩为刚性支点,桥跨下的支架为弹 性支撑,在浇筑时支架会产生不均匀沉降, 因此在浇筑混凝土时应从跨中向两端墩台 进行
◼ 2)悬臂梁、连续梁混凝土的浇筑。悬臂梁 和连续梁桥的上部结构在支架上浇筑时, 由于桥墩为刚性支点,桥跨下的支架为弹 性支撑,在浇筑时支架会产生不均匀沉降, 因此在浇筑混凝土时应从跨中向两端墩台 进行

■3.拱桥的就地浇筑和砌筑施工 (1)混凝土、钢筋混凝土拱桥的就地浇筑施工 在支架上就地浇筑上承式拱桥可分三个阶段进行: 第一阶段浇筑拱圈或拱肋混凝土;第二阶段浇筑 拱上立柱、联系梁及横梁等;第三阶段浇筑桥面 系。后二阶段混凝土浇筑应在前一阶段混凝土强 度达到设计要求后进行。拱圈或拱肋的拱架,可 在圈混凝王强度达到设计强度的0%以上时, 东烫番碧嘉鞋”子计抹涂险对 在浇筑主拱圈混凝土时,立柱的底座应与拱圈或 拱肋同时浇筑,钢筋混凝土拱桥应预留与立柱的 联系钢筋。,主拱圈的浇筑方法主要根据桥梁跨径 选定,其浇筑方法有:连续浇筑、分段浇筑和分 环、分段浇筑法
◼ 3. 拱桥的就地浇筑和砌筑施工 ◼ (1)混凝土、钢筋混凝土拱桥的就地浇筑施工。 在支架上就地浇筑上承式拱桥可分三个阶段进行: 第一阶段浇筑拱圈或拱肋混凝土;第二阶段浇筑 拱上立柱、联系梁及横梁等;第三阶段浇筑桥面 系。后一阶段混凝土浇筑应在前一阶段混凝土强 度达到设计要求后进行。拱圈或拱肋的拱架,可 在拱圈混凝土强度达到设计强度的70%以上时, 在第二阶段或第三阶段开始施工前拆除,但应对 拆架后的拱圈稳定进行验算。 ◼ 在浇筑主拱圈混凝土时,立柱的底座应与拱圈或 拱肋同时浇筑,钢筋混凝土拱桥应预留与立柱的 联系钢筋。主拱圈的浇筑方法主要根据桥梁跨径 选定,其浇筑方法有:连续浇筑、分段浇筑和分 环、分段浇筑法

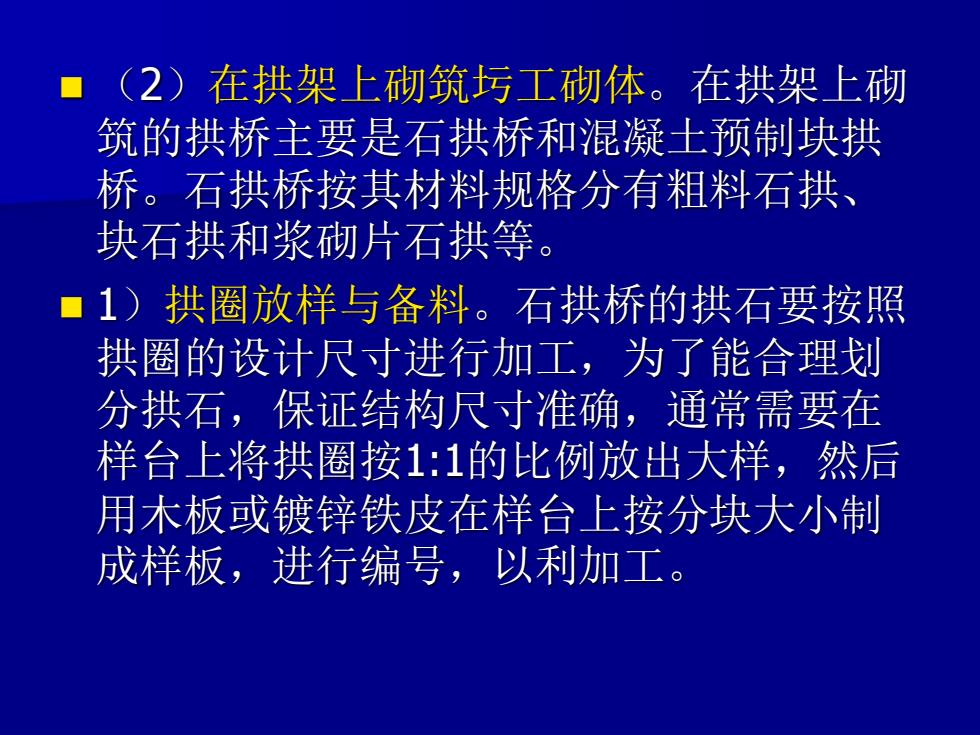

(2)在拱架上砌筑圬工砌体。在拱架上砌 筑的拱桥主要是石拱桥和混凝土预制块拱 桥。石拱桥按其材料规格分有粗料石拱、 块石拱和浆砌片石拱等。 1)拱圈放样与备料。石拱桥的拱石要按照 拱圈的设计尺寸进行加工,为了能合理划 分拱石,保证结构尺寸准确,通常需要在 样台上将拱圈按1:1的比例放出大样,然后 用木板或镀锌铁皮在样台上按分块大小制 成样板,进行编号,以利加工
◼ (2)在拱架上砌筑圬工砌体。在拱架上砌 筑的拱桥主要是石拱桥和混凝土预制块拱 桥。石拱桥按其材料规格分有粗料石拱、 块石拱和浆砌片石拱等。 ◼ 1)拱圈放样与备料。石拱桥的拱石要按照 拱圈的设计尺寸进行加工,为了能合理划 分拱石,保证结构尺寸准确,通常需要在 样台上将拱圈按1:1的比例放出大样,然后 用木板或镀锌铁皮在样台上按分块大小制 成样板,进行编号,以利加工

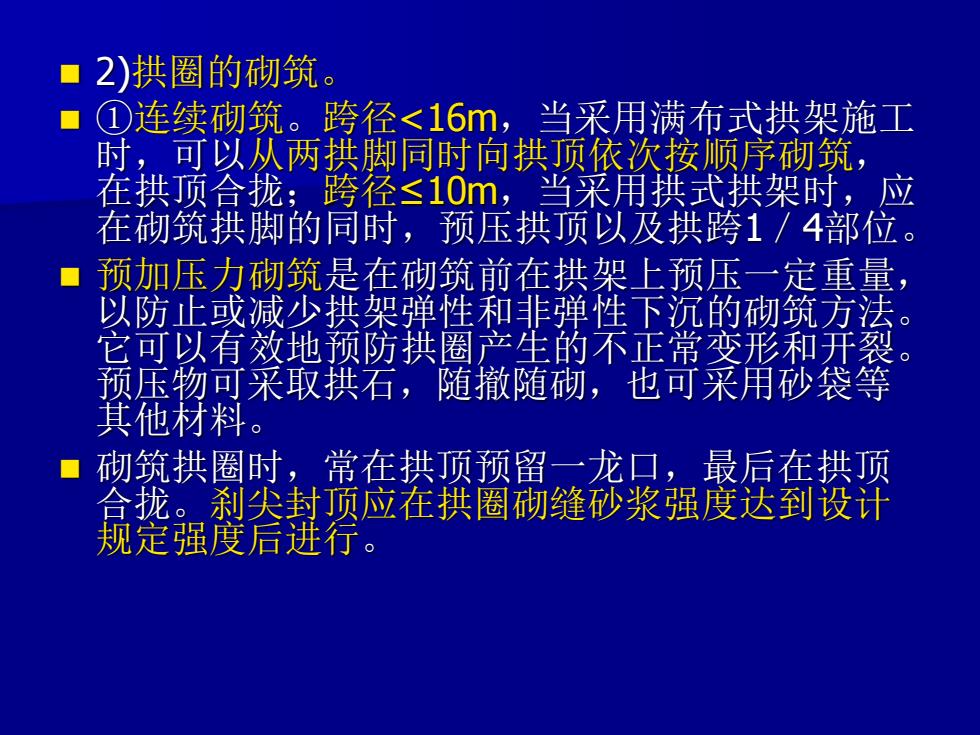

2)拱圈的砌筑。 ①连续砌筑。跨径<16m,当采用满布式拱架施工 时,可以从两拱脚同时向拱顶依次按顺序砌筑, 在拱顶合拢;跨径≤10m,当采用拱式拱架时,应 在砌筑拱脚的同时,预压拱顶以及拱跨1/A部位。 预加压力砌筑是在砌筑前在拱架上预压一定重量, 以防止或减少拱架弹性和非弹性下沉的砌筑方法。 它可以有效地预防拱圈产生的不正常变形和开裂 预压物可采取拱石,随撤随砌,也可采角砂袋等 其他材料。 砌筑拱圈时,常在拱顶预留一龙口,最后在拱顶 合拢。刹尖封顶应在拱圈砌缝砂浆强度达到设计 规定强度后进行
◼ 2)拱圈的砌筑。 ◼ ①连续砌筑。跨径<16m,当采用满布式拱架施工 时,可以从两拱脚同时向拱顶依次按顺序砌筑, 在拱顶合拢;跨径≤10m,当采用拱式拱架时,应 在砌筑拱脚的同时,预压拱顶以及拱跨1/4部位。 ◼ 预加压力砌筑是在砌筑前在拱架上预压一定重量, 以防止或减少拱架弹性和非弹性下沉的砌筑方法。 它可以有效地预防拱圈产生的不正常变形和开裂。 预压物可采取拱石,随撤随砌,也可采用砂袋等 其他材料。 ◼ 砌筑拱圈时,常在拱顶预留一龙口,最后在拱顶 合拢。刹尖封顶应在拱圈砌缝砂浆强度达到设计 规定强度后进行

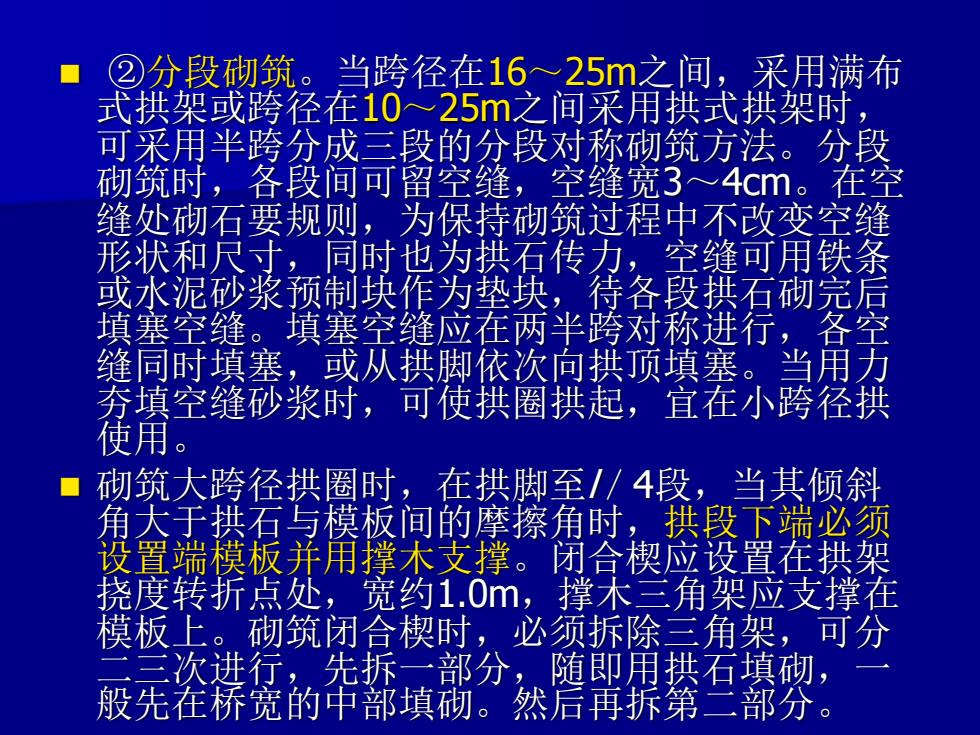

②分段砌筑。当跨径在16~25m之间,采用满布 式拱架或跨径在10~25m之间采用拱式拱架时, 可采用半跨分成三段的分段对称砌筑方法。分段 砌筑时,各段间可留空缝,空缝宽3~4cm。在空 缝处砌石要规则,为保持砌筑过程中不改变空缝 形状和尺寸,同时也为拱石传力,空缝可用铁条 或水泥砂浆预制块作为垫块,待各段拱石砌完后 填塞空缝。填塞空缝应在两半跨对称进行,各空 缝同时填塞, 或从拱脚依次向拱顶填塞。当用力 夯填空缝砂浆时,可使拱圈拱起,宜在小跨径拱 使用。 砌筑大跨径拱圈时,在拱脚至/4段,当其倾斜 角大于拱石与模板间的摩擦角时,拱段下端必须 设置端模板并角撑未支撑。闭合楔应设置在拱架 挠度转折点处,宽约1.0m,撑木三角架应支撑在 模板上。砌筑闭合楔时,必须拆除三角架, 可分 三次进行,先拆一部分,随即用拱石填砌, 般先在桥宽的中部填砌。然后再拆第二部分
◼ ②分段砌筑。当跨径在16~25m之间,采用满布 式拱架或跨径在10~25m之间采用拱式拱架时, 可采用半跨分成三段的分段对称砌筑方法。分段 砌筑时,各段间可留空缝,空缝宽3~4cm。在空 缝处砌石要规则,为保持砌筑过程中不改变空缝 形状和尺寸,同时也为拱石传力,空缝可用铁条 或水泥砂浆预制块作为垫块,待各段拱石砌完后 填塞空缝。填塞空缝应在两半跨对称进行,各空 缝同时填塞,或从拱脚依次向拱顶填塞。当用力 夯填空缝砂浆时,可使拱圈拱起,宜在小跨径拱 使用。 ◼ 砌筑大跨径拱圈时,在拱脚至l/4段,当其倾斜 角大于拱石与模板间的摩擦角时,拱段下端必须 设置端模板并用撑木支撑。闭合楔应设置在拱架 挠度转折点处,宽约1.0m,撑木三角架应支撑在 模板上。砌筑闭合楔时,必须拆除三角架,可分 二三次进行,先拆一部分,随即用拱石填砌,一 般先在桥宽的中部填砌。然后再拆第二部分
