第二章 流水施工法 ▪流水施工的原理 ▪流水施工的主要参数 ▪流水施工的组织方法 ▪流水施工的排序优化
第一节流水施工的原理 一、 组织施工的三种形式 如【例1】:有四层房屋的室内装饰,其每层的施工过 程及工程量等如下: 施工过程 工程量 产量定额 劳动量 班组 延续 人数 工种 时间 吊项顶 210m2 7m2/工日 30工日 30 1 吊项 油漆 30m2 1.5m2/工日 20工日 20 1 油漆 贴墙纸 40m2 1m2/工日 40工日 40 1 贴墙纸 铺地毯 140m2 7m2工日 20工日 20 铺地毯
第一节 流水施工的原理 ▪ 一、组织施工的三种形式 ▪ 如【例1】:有四层房屋的室内装饰,其每层的施工过 程及工程量等如下: 施工过程 工程量 产量定额 劳动量 班组 人数 延续 时间 工种 吊顶 210m2 7m2 /工日 30 工日 30 1 吊顶 油漆 30 m 2 1.5 m 2 /工日 20 工日 20 1 油漆 贴墙纸 40 m 2 1 m2 /工日 40 工日 40 1 贴墙纸 铺地毯 140 m 2 7 m2 /工日 20 工日 20 1 铺地毯

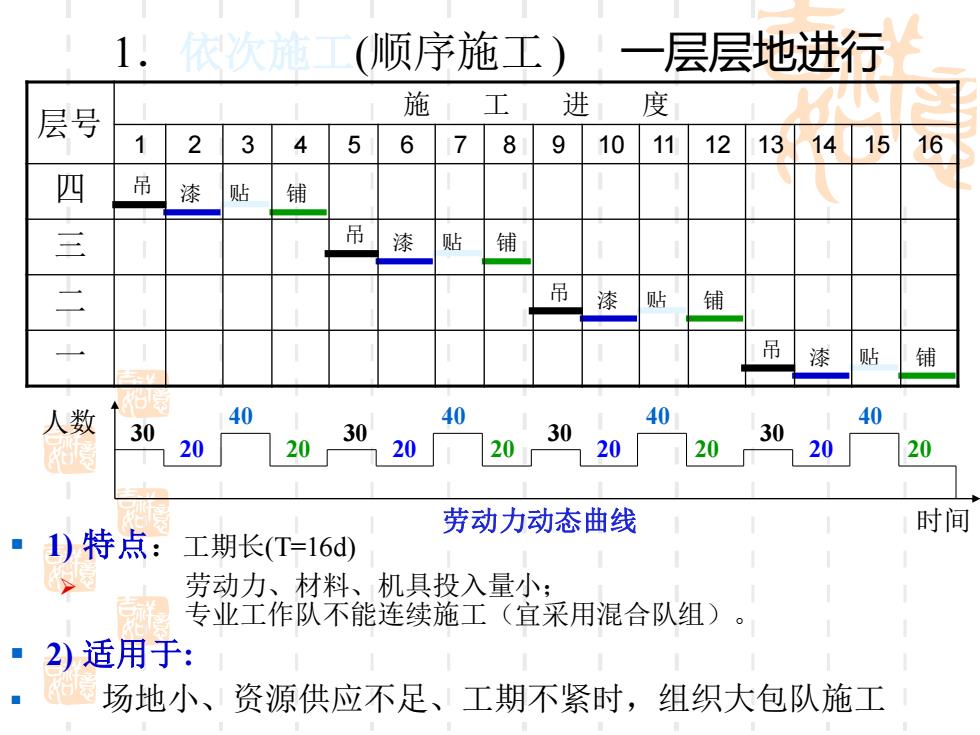

1. 衣次施工(顺序施工) 一层层地进行 层号 施 工 进 度 2 3 4 5 6 7 8 9 10 11 12131415 16 四 吊 漆 贴 铺 三 吊 漆 贴 铺 二 吊 漆 贴 铺 吊 漆 贴 铺 人数 40 40 40 40 30 30 30 30 20 20 20 20 120 20 20 20 劳动力动态曲线 时间 1)特点: 工期长(T=16d) 劳动力、材料、机具投入量小: 专业工作队不能连续施工(宜采用混合队组)。 2)适用于: 场地小、资源供应不足、工期不紧时,组织大包队施工
1.依次施工(顺序施工) 一层层地进行 ▪ 1) 特点:工期长(T=16d) ➢ 劳动力、材料、机具投入量小; 专业工作队不能连续施工(宜采用混合队组)。 ▪ 2) 适用于: ▪ 场地小、资源供应不足、工期不紧时,组织大包队施工 吊 漆 贴 铺 吊 漆 贴 铺 吊 漆 贴 铺 吊 漆 贴 铺 层号 施 工 进 度 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 四 三 二 一 人数 劳动力动态曲线 时间 30 20 40 20 30 20 40 20 30 20 40 20 30 20 40 20

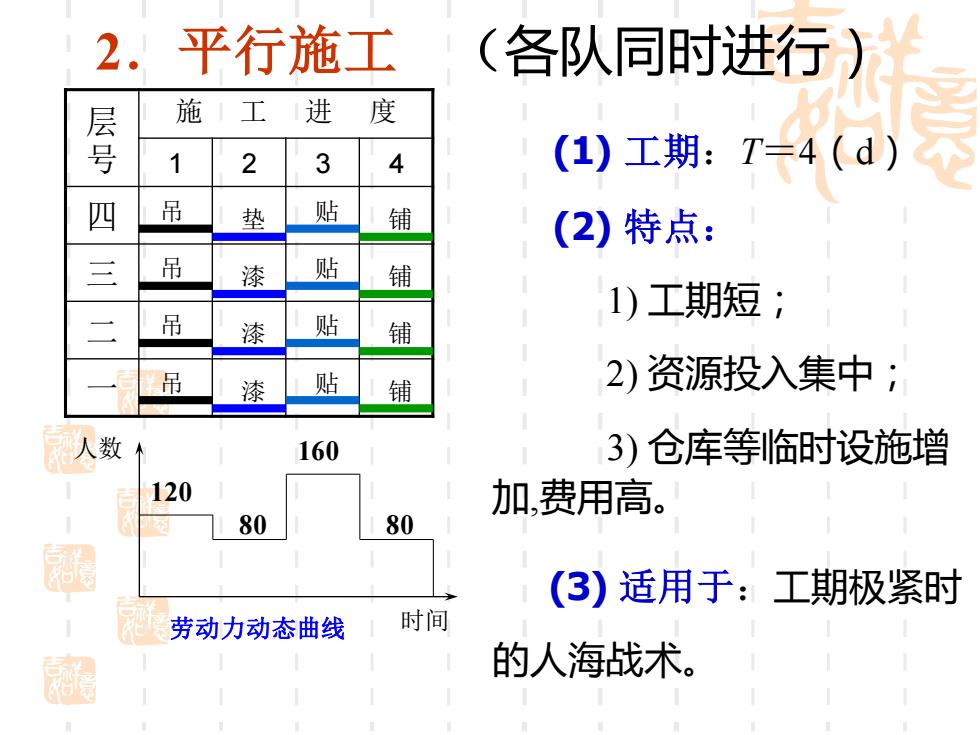

2. 平行施工 (各队同时进行) 层号 施1工 进 度 1 2 3 4 工期:4a) 四 吊 垫 贴 铺 (2)特点: 三 吊 漆 贴 铺 1)工期短: 二 吊 漆 贴 铺 吊 漆 贴 铺 2)资源投入集中; 人数 160 3)仓库等临时设施增 120 加,费用高。 80 80 超 (3)适用于:工期极紧时 劳动力动态曲线 时间 超 的人海战术
2.平行施工 (各队同时进行) (1) 工期:T=4(d) (2) 特点: 1) 工期短; 2) 资源投入集中; 3) 仓库等临时设施增 加,费用高。 (3) 适用于:工期极紧时 的人海战术。 层 号 施 工 进 度 1 2 3 4 四 三 二 一 吊 垫 贴 铺 吊 漆 贴 铺 吊 漆 贴 铺 吊 漆 贴 铺 人数 劳动力动态曲线 时间 120 80 80 160
3.流水施工 层号 施工 进 度 (1)工期:T=7d 1 2 3 4 四 吊 漆 贴 铺 (2)特点: 三 吊 漆 贴 铺 1)工期较短; 二 吊 漆 贴 铺 2)资源投入较均匀; 吊 漆 贴 铺 3)各工作队连续作业: 人数 4)能连续、均衡地生 110 90 80 60 产。 30 50 通 20 (3)实质:充分利用时 和得 间和空间。 劳动力动态曲线 时间 阔
层 号 施 工 进 度 1 2 3 4 四 三 二 一 3.流水施工 (1)工期:T=7d (2) 特点: 1) 工期较短; 2) 资源投入较均匀; 3) 各工作队连续作业; 4) 能连续、均衡地生 产。 (3)实质:充分利用时 间和空间。 吊 漆 贴 铺 吊 漆 贴 铺 吊 吊 漆 漆 贴 贴 铺 铺 人数 时间 劳动力动态曲线 30 50 110 80 60 20 90
