(3)终结现金流量 项目终止现金流量包括固定资产的残值收入和收 回原投入的流动资金。 ■项目终止现金流量=实际固定资产残值收 入+原投入流动资金的收回 (实际残值收入·预定残值)×所得税率
(3)终结现金流量 ◼ 项目终止现金流量包括固定资产的残值收入和收 回原投入的流动资金。 ◼ 项目终止现金流量 = 实际固定资产残值收 入 + 原投入流动资金的收回- (实际残值收入 - 预定残值)× 所得税率

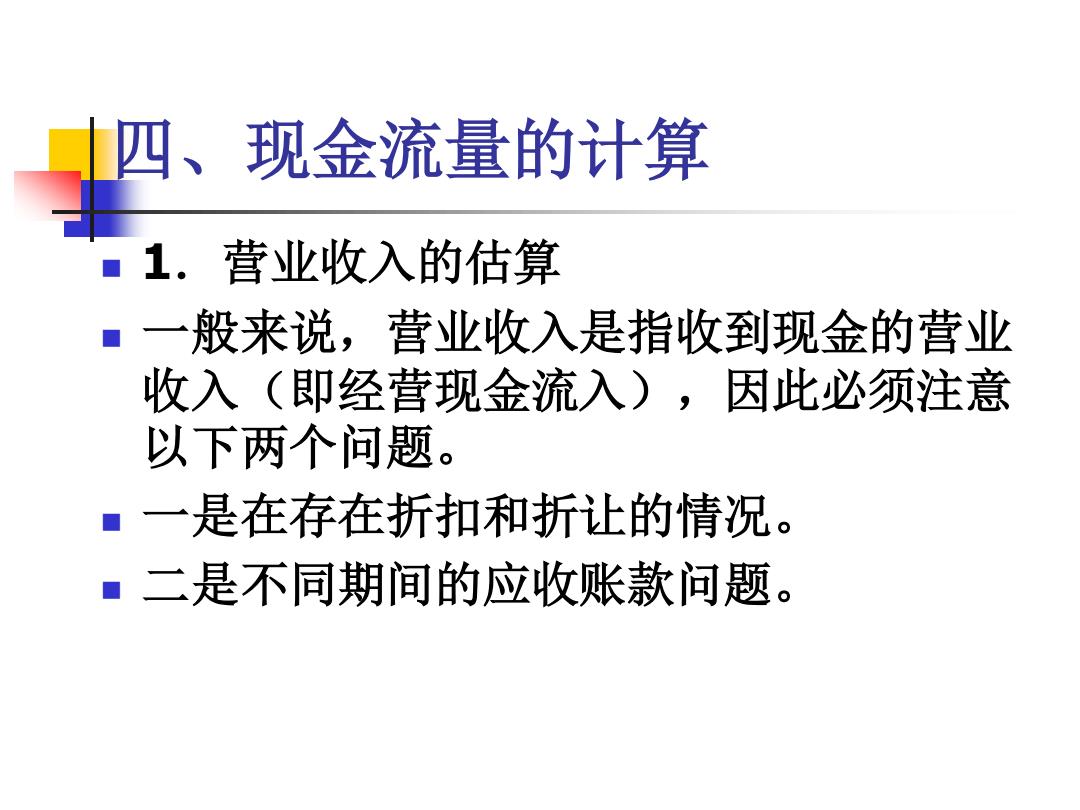

四、现金流量的计算 ■1.营业收入的估算 ■一般来说,营业收入是指收到现金的营业 收入(即经营现金流入),因此必须注意 以下两个问题。 ■一是在存在折扣和折让的情况。 ■二是不同期间的应收账款问题
四、现金流量的计算 ◼ 1.营业收入的估算 ◼ 一般来说,营业收入是指收到现金的营业 收入(即经营现金流入),因此必须注意 以下两个问题。 ◼ 一是在存在折扣和折让的情况。 ◼ 二是不同期间的应收账款问题
四、现金流量的计算 ■2.固定资产投资与固定资产原值的估算 ■3.经营成本的估算
四、现金流量的计算 ◼ 2.固定资产投资与固定资产原值的估算 ◼ 3.经营成本的估算

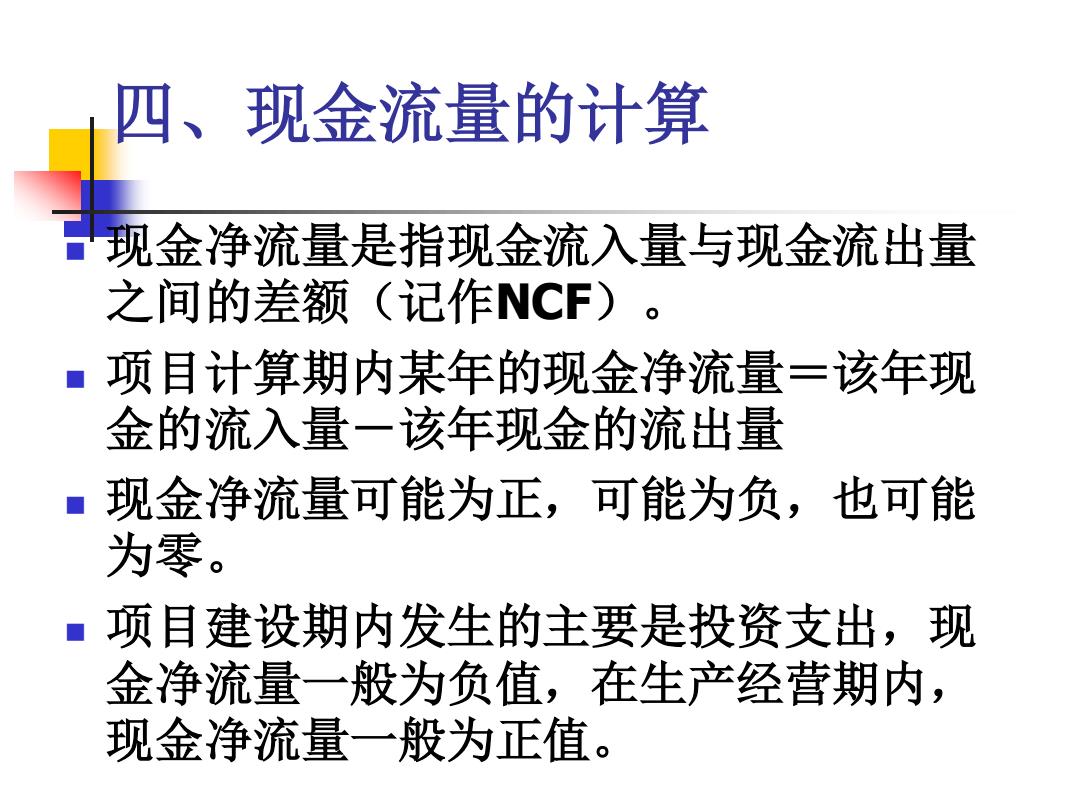

四、现金流量的计算 现金净流量是指现金流入量与现金流出量 之间的差额(记作NCF)。 ■项目计算期内某年的现金净流量=该年现 金的流入量一该年现金的流出量 ■现金净流量可能为正,可能为负,也可能 为零。 ■项目建设期内发生的主要是投资支出,现 金净流量一般为负值,在生产经营期内, 现金净流量一般为正值
四、现金流量的计算 ◼ 现金净流量是指现金流入量与现金流出量 之间的差额(记作NCF)。 ◼ 项目计算期内某年的现金净流量=该年现 金的流入量-该年现金的流出量 ◼ 现金净流量可能为正,可能为负,也可能 为零。 ◼ 项目建设期内发生的主要是投资支出,现 金净流量一般为负值,在生产经营期内, 现金净流量一般为正值

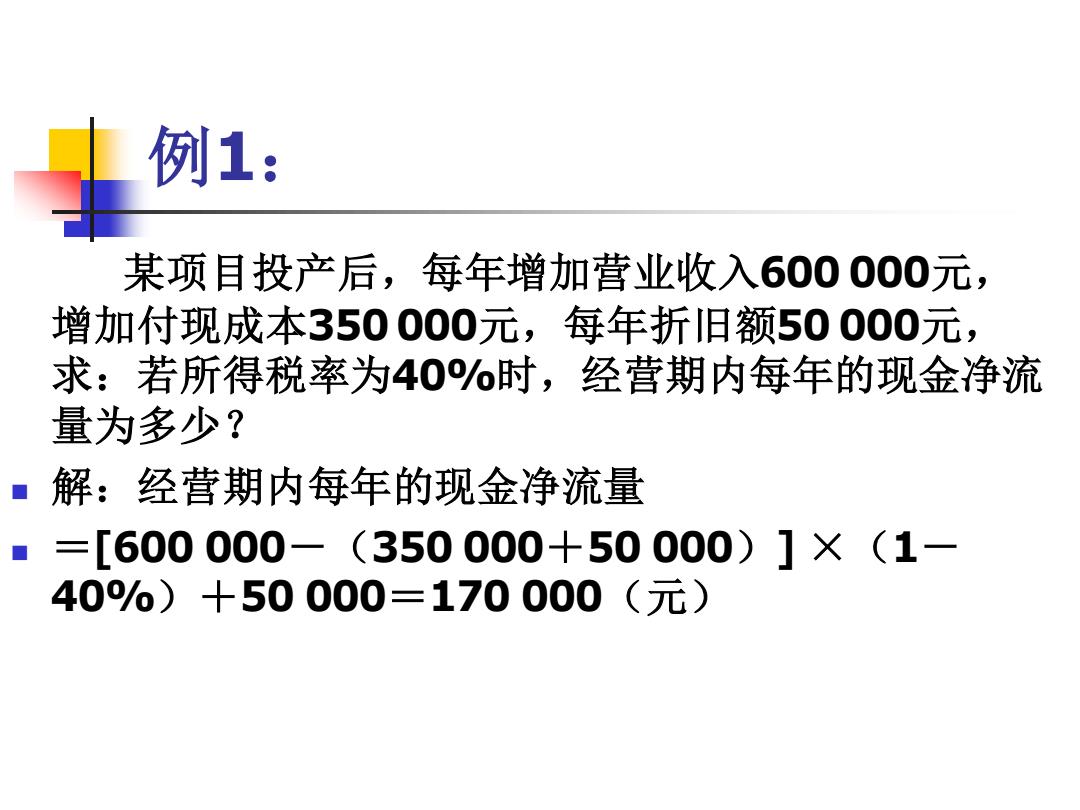

例1: 某项目投产后,每年增加营业收入600000元, 增加付现成本350000元,每年折旧额50000元, 求:若所得税率为40%时,经营期内每年的现金净流 量为多少? ■解:经营期内每年的现金净流量 ■=[600000-(350000+50000)]×(1 40%)+50000=170000(元)
例1: 某项目投产后,每年增加营业收入600 000元, 增加付现成本350 000元,每年折旧额50 000元, 求:若所得税率为40%时,经营期内每年的现金净流 量为多少? ◼ 解:经营期内每年的现金净流量 ◼ =[600 000-(350 000+50 000)] ×(1- 40%)+50 000=170 000(元)
