振冲法是以起重机吊起振冲器(图2-4) 起动潜水电动机后,带动偏心块,使振 冲器产生高频振动,同时开动水泵,使 高压水通过喷嘴喷射高压水流,在边振 边冲的联合作用下,将振冲器沉到土中 的设计深度。经过清孔后,就可从地面 向孔中逐段填入砂石,每段填料均在振 动作用下被振挤密实,达到所要求的密 实度后提升振冲器,如此重复填料和振 密,直到地面,从而在地基中形成一根 大直径的密实的桩体。振冲法施工程序 如图2-5所示
▪ 振冲法是以起重机吊起振冲器(图2-4), 起动潜水电动机后,带动偏心块,使振 冲器产生高频振动,同时开动水泵,使 高压水通过喷嘴喷射高压水流,在边振 边冲的联合作用下,将振冲器沉到土中 的设计深度。经过清孔后,就可从地面 向孔中逐段填入砂石,每段填料均在振 动作用下被振挤密实,达到所要求的密 实度后提升振冲器,如此重复填料和振 密,直到地面,从而在地基中形成一根 大直径的密实的桩体。振冲法施工程序 如图2-5所示
23 456789 高 12845 图 2-4
图 2-4
图2-5
图 2-5

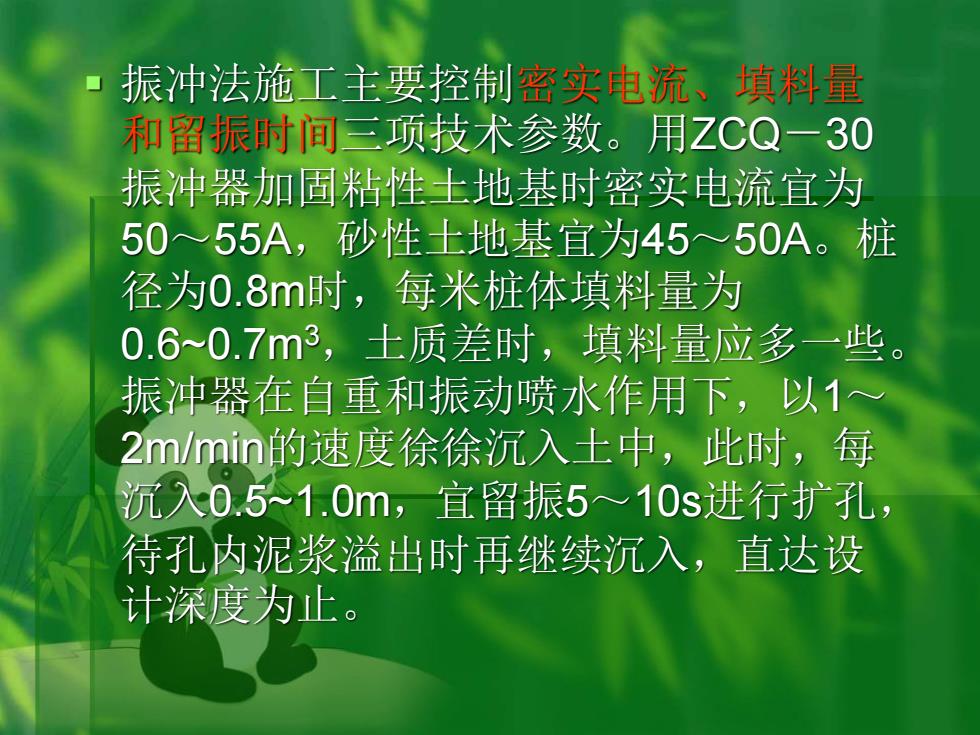

振冲法施工主要控制密实电流、填料量 和留振时间三项技术参数。用ZCQ一30 振冲器加固精性士地基时密实电流宜为 50~55A,砂性土地基宜为45~50A。桩 径为0.8m时,每米桩体填料量为 0.6~0.7m3,土质差时,填料量应多一些 振冲器在自重和振动喷水作用下,以1~ 2m/min的速度徐徐沉入土中,此时,每 沉入0.5>1.0m,宜留振510s进行扩孔, 待孔内泥浆溢出时再继续沉入,直达设 计深度为止
▪ 振冲法施工主要控制密实电流、填料量 和留振时间三项技术参数。用ZCQ-30 振冲器加固粘性土地基时密实电流宜为 50~55A,砂性土地基宜为45~50A。桩 径为0.8m时,每米桩体填料量为 0.6~0.7m3,土质差时,填料量应多一些。 振冲器在自重和振动喷水作用下,以1~ 2m/min的速度徐徐沉入土中,此时,每 沉入0.5~1.0m,宜留振5~10s进行扩孔, 待孔内泥浆溢出时再继续沉入,直达设 计深度为止

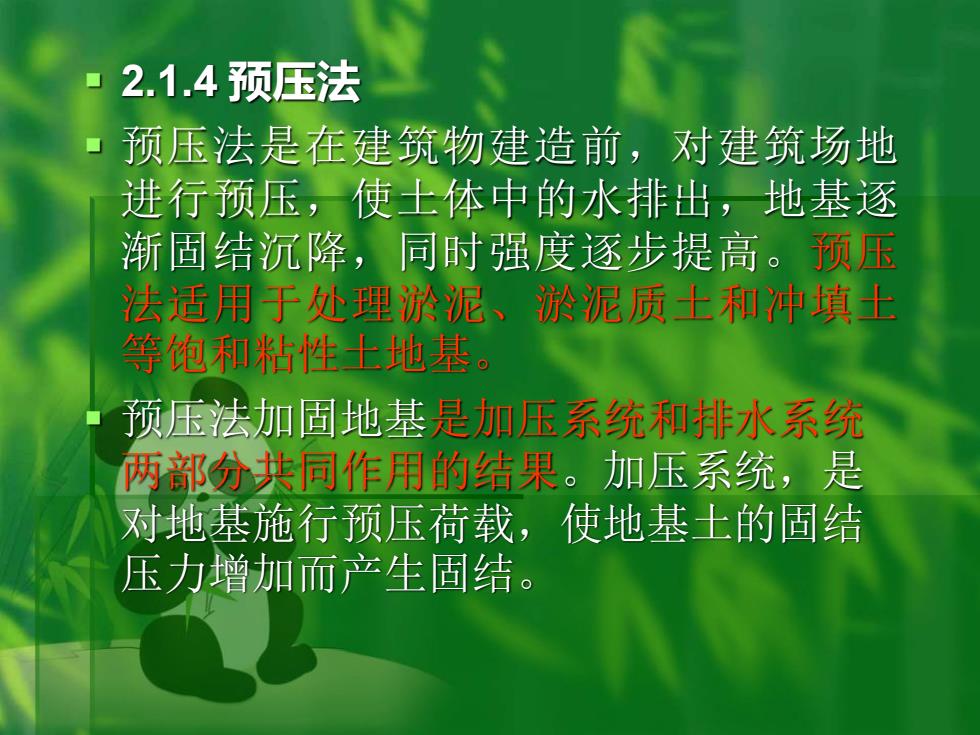

2.1.4预压法 预压法是在建筑物建造前,对建筑场地 进行预压,使士体中的水排出,地基逐 渐固结沉降,同时强度逐步提高。预压 法适用于处理淤泥、淤泥质土和冲填土 等饱和粘性土地基。 预压法加固地基是加压系统和排水系统 两部分共同作用的结果。加压系统,是 对地基施行预压荷载,使地基土的固结 压力增加而产生固结
▪ 2.1.4 预压法 ▪ 预压法是在建筑物建造前,对建筑场地 进行预压,使土体中的水排出,地基逐 渐固结沉降,同时强度逐步提高。预压 法适用于处理淤泥、淤泥质土和冲填土 等饱和粘性土地基。 ▪ 预压法加固地基是加压系统和排水系统 两部分共同作用的结果。加压系统,是 对地基施行预压荷载,使地基土的固结 压力增加而产生固结
