。12.1.2组织流水施工的条件 1.划分施工段 ·根据组织流水施工的要求,将拟建工程项 目在平面上和空间上尽可能地划分为工程 量(或劳动量)大致相等的若干区段(或 层)。 工程项目组织流水施工的关键是将一座建 筑物这个“单件”产品变成“批量”产品, 以便成批生产。由于建筑产品体形庞大, 通过划分施工区段(或层)就可将“单件 产品变成“批量”生产,从而使流水作业 成为可能
• 12.1.2组织流水施工的条件 • 1.划分施工段 • 根据组织流水施工的要求,将拟建工程项 目在平面上和空间上尽可能地划分为工程 量(或劳动量)大致相等的若干区段(或 层)。 • 工程项目组织流水施工的关键是将一座建 筑物这个“单件”产品变成“批量”产品, 以便成批生产。由于建筑产品体形庞大, 通过划分施工区段(或层)就可将“单件” 产品变成“批量”生产,从而使流水作业 成为可能
·2.划分施工过程 根据拟建工程项目的特点和施工要求,将 拟建工程的整个建造过程分解为若干个施 工过程(或分部分项工程)。其目的就是 对施工对象的建造过程进行分解,为了方 便组织施工,以便逐一实行局部对象的施 工作业,从而使施工对象整体得以建造完 成。也只有这种合理的分解,才能组织专 业化施工和各专业间有效协作
• 2. 划分施工过程 • 根据拟建工程项目的特点和施工要求,将 拟建工程的整个建造过程分解为若干个施 工过程(或分部分项工程)。其目的就是 对施工对象的建造过程进行分解,为了方 便组织施工,以便逐一实行局部对象的施 工作业,从而使施工对象整体得以建造完 成。也只有这种合理的分解,才能组织专 业化施工和各专业间有效协作

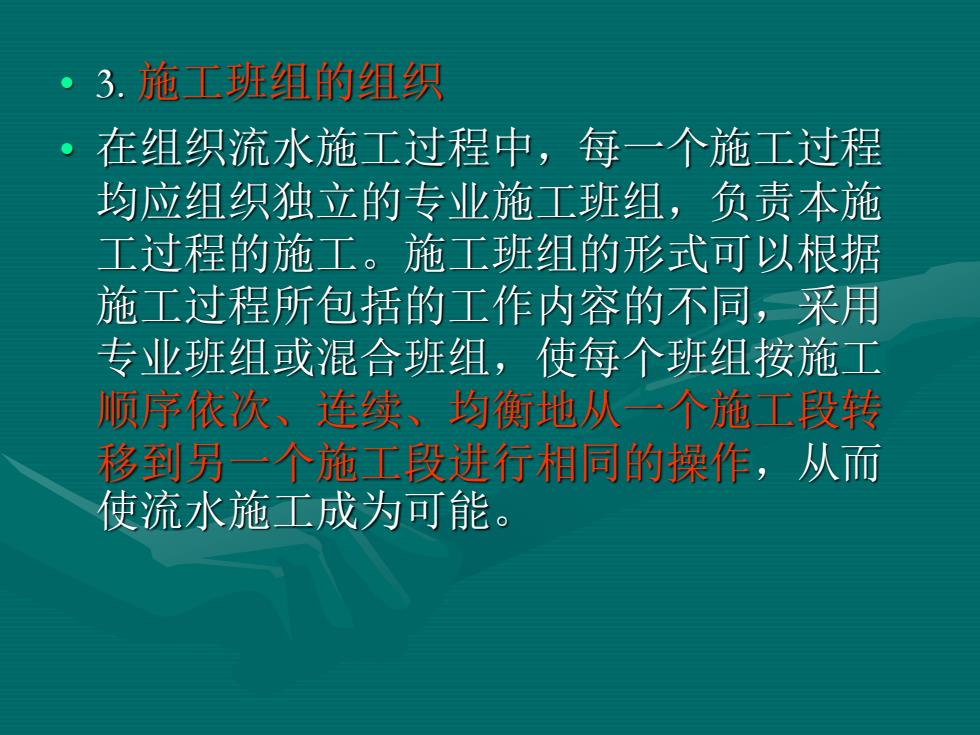

。3.施工班组的组织 在组织流水施工过程中,每一个施工过程 均应组织独立的专业施工班组,负责本施 工过程的施工。施工班组的形式可以根据 施工过程所包括的工作内容的不同,采用 专业班组或混合班组,使每个班组按施工 顺序依次、连续、均衡地从一个施工段转 移到另一个施工段进行相同的操作,从而 使流水施工成为可能
• 3. 施工班组的组织 • 在组织流水施工过程中,每一个施工过程 均应组织独立的专业施工班组,负责本施 工过程的施工。施工班组的形式可以根据 施工过程所包括的工作内容的不同,采用 专业班组或混合班组,使每个班组按施工 顺序依次、连续、均衡地从一个施工段转 移到另一个施工段进行相同的操作,从而 使流水施工成为可能

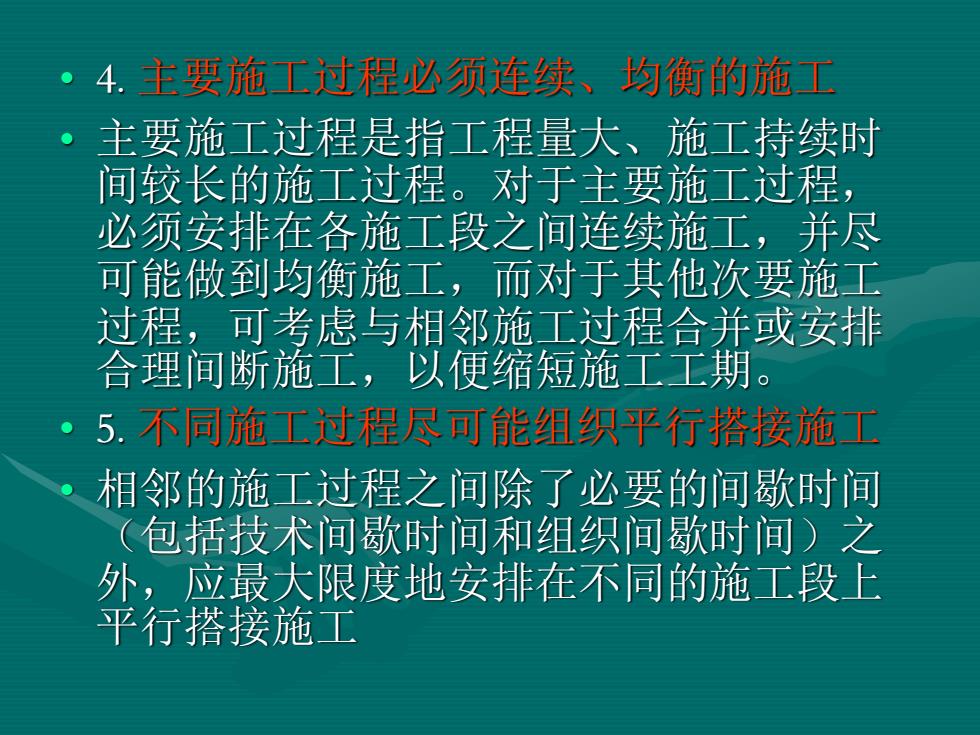

·4.主要施工过程必须连续、均衡的施工 主要施工过程是指工程量大、施工持续时 间较长的施工过程。对于主要施工过程, 必须安排在各施工段之间连续施工,并尽 可能做到均衡施工,而对于其他次要施工 过程,可考虑与相邻施工过程合并或安排 合理间断施工,以便缩短施工工期。 5.不同施工过程尽可能组织平行搭接施工 相邻的施工过程之间除了必要的间歇时间 (包括技术间歇时间和组织间歇时间)之 外,应最大限度地安排在不同的施工段上 平行搭接施工
• 4. 主要施工过程必须连续、均衡的施工 • 主要施工过程是指工程量大、施工持续时 间较长的施工过程。对于主要施工过程, 必须安排在各施工段之间连续施工,并尽 可能做到均衡施工,而对于其他次要施工 过程,可考虑与相邻施工过程合并或安排 合理间断施工,以便缩短施工工期。 • 5. 不同施工过程尽可能组织平行搭接施工 • 相邻的施工过程之间除了必要的间歇时间 (包括技术间歇时间和组织间歇时间)之 外,应最大限度地安排在不同的施工段上 平行搭接施工
12.1.3流水施工作业的表达方式 流水施工的表达方式,通常有:横道图和 网络图两种表达方式,如图12-4所示。 流 水平指示图表 横道图 水施工表达方 垂直指示图表 单代号网络图 网络图 双代号网络图 图 12-4
• 12.1.3流水施工作业的表达方式 • 流水施工的表达方式,通常有:横道图和 网络图两种表达方式,如图12-4所示。 图 12-4
