(3)装饰阶段各工序间的顺序: ▣1钢门窗、木门框安装一一砌墙后、抹灰前: ▣2.木门扇安装一一墙、地抹灰后; 口3.铝合金或塑料门窗一一大面积抹灰之后 口4.地面、踢脚或墙裙、墙面、顶棚抹灰的关系: 目 地面(养护)→踢脚或墙裙→顶棚→墙面, 目 顶棚→墙面(清理落地灰)→地面(养护)→踢 脚或墙裙→补齐墙面 口5,刷钢窗油漆一一抹灰之后、安玻璃之前两遍,交 活前最后一遍; ▣6.刷顶棚、墙面涂料一一抹灰干燥2~4周以上,门 窗安装后,木制品油漆前, 口裱糊一三 油漆涂料后,地毯铺设前;
(3)装饰阶段各工序间的顺序: 1.钢门窗、木门框安装――砌墙后、抹灰前; 2.木门扇安装――墙、地抹灰后; 3.铝合金或塑料门窗――大面积抹灰之后; 4.地面、踢脚或墙裙、墙面、顶棚抹灰的关系: 地面(养护)→踢脚或墙裙→顶棚→墙面, 顶棚→墙面(清理落地灰)→地面(养护)→踢 脚或墙裙→补齐墙面 5. 刷钢窗油漆――抹灰之后、安玻璃之前两遍,交 活前最后一遍; 6.刷顶棚、墙面涂料――抹灰干燥2~4周以上,门 窗安装后,木制品油漆前; 7) 裱糊――油漆涂料后,地毯铺设前;

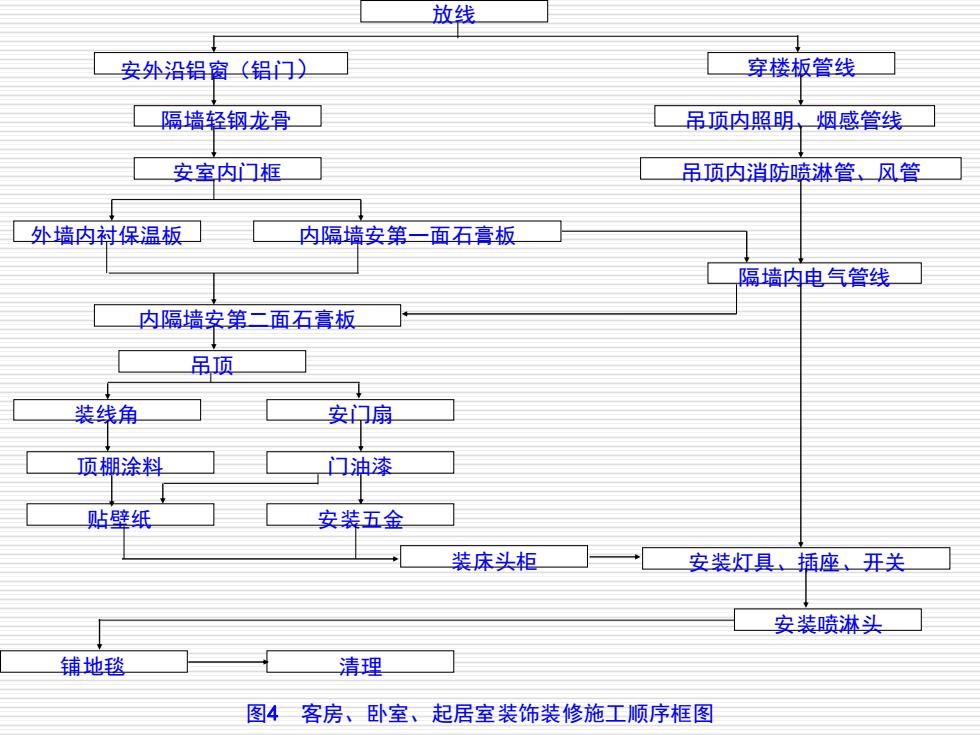

放线 安外沿铝窗(铝门) 穿楼板管线 隔墙轻钢龙骨 吊顶内照明、烟感管线 安室内门框 吊顶内消防喷淋管、风管 外墙内衬保温板 内隔墙安第一面石膏板 隔墙内电气管线 内隔墙安第二面石膏板 吊顶 装线角 安门扇 顶棚涂料 门油漆 贴壁纸 安装五金 装床头柜 安装灯具、插座、开关 安装喷淋头 铺地毯 清理 图4客房、卧室、起居室装饰装修施工顺序框图
放线 安外沿铝窗(铝门) 穿楼板管线 吊顶内照明、烟感管线 吊顶内消防喷淋管、风管 隔墙内电气管线 隔墙轻钢龙骨 安室内门框 外墙内衬保温板 内隔墙安第一面石膏板 吊顶 装线角 安门扇 顶棚涂料 门油漆 贴壁纸 安装五金 装床头柜 安装灯具、插座、开关 安装喷淋头 铺地毯 清理 内隔墙安第二面石膏板 图4 客房、卧室、起居室装饰装修施工顺序框图

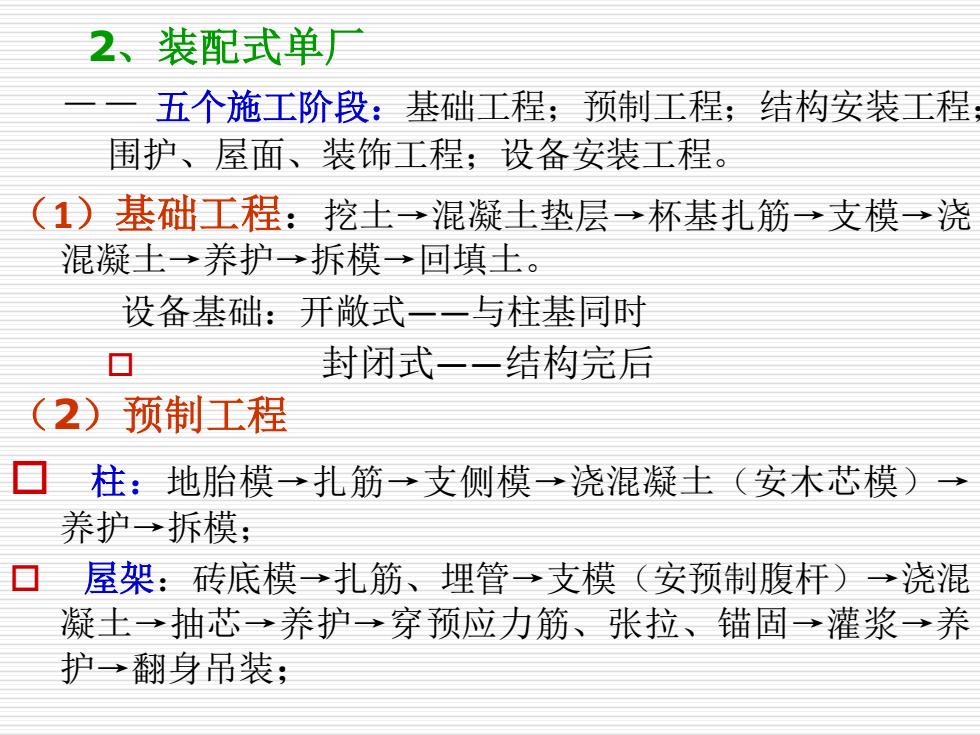

2、装配式单 一五个施工阶段:基础工程;预制工程;结构安装工程 围护、屋面、装饰工程;设备安装工程。 (1)基础工程:挖士→混凝土垫层→杯基扎筋→支模→浇 混凝土→养护→拆模→回填土。 设备基础:开敞式一一与柱基同时 ▣ 封闭式一一结构完后 (2)预制工程 柱:地胎模→扎筋→支侧模→浇混凝土(安木芯模) 养护→拆模, ▣ 屋架:砖底模→扎筋、埋管→支模(安预制腹杆)→浇混 凝土→抽芯→养护→穿预应力筋、张拉、锚固→灌浆→养 护→翻身吊装;
2、装配式单厂 -- 五个施工阶段:基础工程;预制工程;结构安装工程; 围护、屋面、装饰工程;设备安装工程。 (1)基础工程:挖土→混凝土垫层→杯基扎筋→支模→浇 混凝土→养护→拆模→回填土。 设备基础:开敞式――与柱基同时 封闭式――结构完后 (2)预制工程 柱:地胎模→扎筋→支侧模→浇混凝土(安木芯模)→ 养护→拆模; 屋架:砖底模→扎筋、埋管→支模(安预制腹杆)→浇混 凝土→抽芯→养护→穿预应力筋、张拉、锚固→灌浆→养 护→翻身吊装;

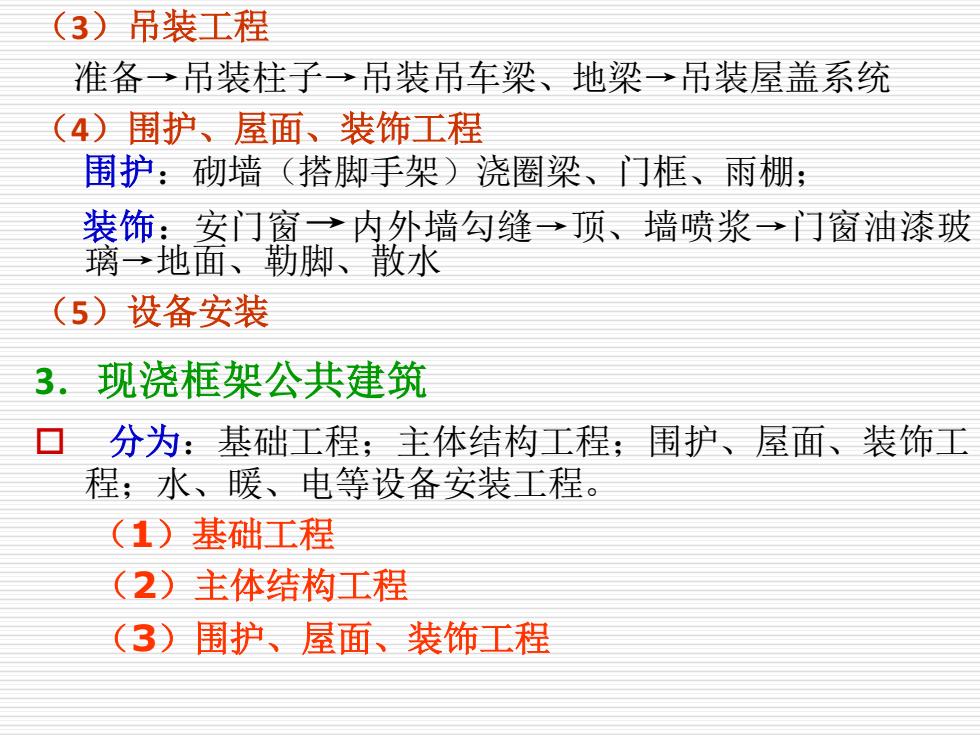

(3)吊装工程 准备→吊装柱子→吊装吊车梁、地梁→吊装屋盖系统 (4)围护、屋面、装饰工程 围护:砌墙(搭脚手架)浇圈梁、门框、雨棚; 装饰:安门窗→内外墙勾缝→顶、墙喷浆→门窗油漆玻 璃→地面、勒脚、散水 (5)设备安装 3.现浇框架公共建筑 口分为:基础工程;主体结构工程;围护、屋面、装饰工 程;水、暖、电等设备安装工程。 (1)基础工程 (2)主体结构工程 (3)围护、屋面、装饰工程
(3)吊装工程 准备→吊装柱子→吊装吊车梁、地梁→吊装屋盖系统 (4)围护、屋面、装饰工程 围护:砌墙(搭脚手架)浇圈梁、门框、雨棚; 装饰:安门窗→内外墙勾缝→顶、墙喷浆→门窗油漆玻 璃→地面、勒脚、散水 (5)设备安装 3.现浇框架公共建筑 分为:基础工程;主体结构工程;围护、屋面、装饰工 程;水、暖、电等设备安装工程。 (1)基础工程 (2)主体结构工程 (3)围护、屋面、装饰工程

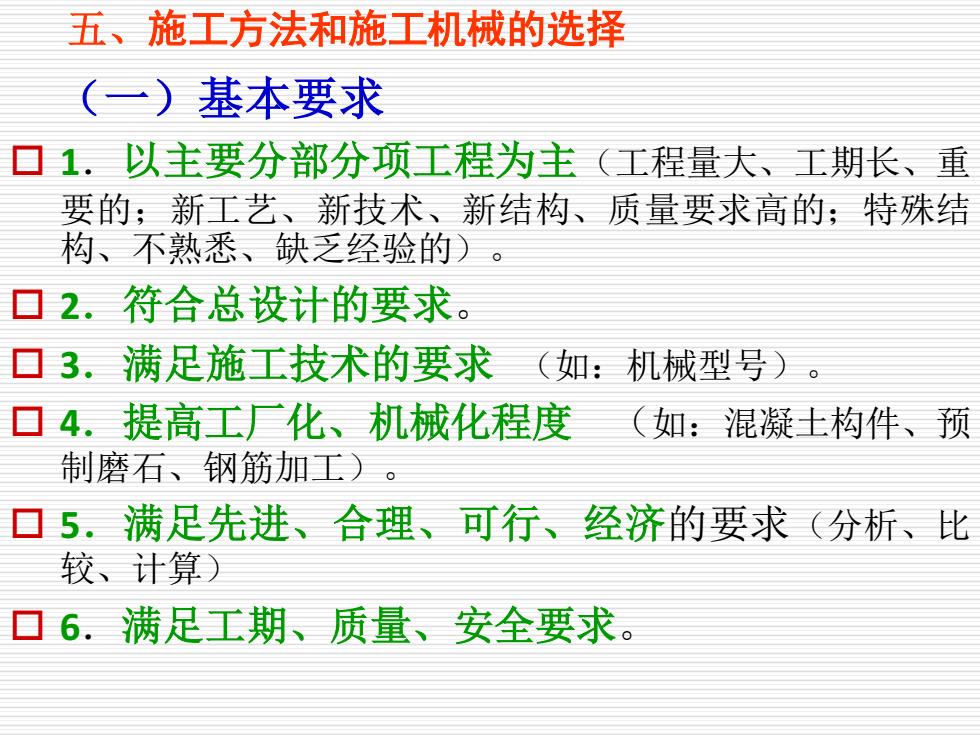

五、施工方法和施工机械的选择 (一)基本要求 口1.以主要分部分项工程为主(工程量大、工期长、重 要的;新工艺、新技术、新结构、质量要求高的;特殊结 构、不熟悉、缺乏经验的)。 口2.符合总设计的要求。 口3.满足施工技术的要求(如:机械型号)。 口4.提高工厂化、机械化程度(如:混凝土构件、预 制磨石、钢筋加工)。 口5.满足先进、合理、可行、经济的要求(分析、比 较、计算) 口6.满足工期、质量、安全要求
五、施工方法和施工机械的选择 (一)基本要求 1.以主要分部分项工程为主(工程量大、工期长、重 要的;新工艺、新技术、新结构、质量要求高的;特殊结 构、不熟悉、缺乏经验的)。 2.符合总设计的要求。 3.满足施工技术的要求 (如:机械型号)。 4.提高工厂化、机械化程度 (如:混凝土构件、预 制磨石、钢筋加工)。 5.满足先进、合理、可行、经济的要求(分析、比 较、计算) 6.满足工期、质量、安全要求
